Kliny z nowym układem drogowym
Kliny z nowym układem drogowym – inwestycja za ponad 100 milionów złotych zmienia południe Krakowa
Najnowsze wpisy

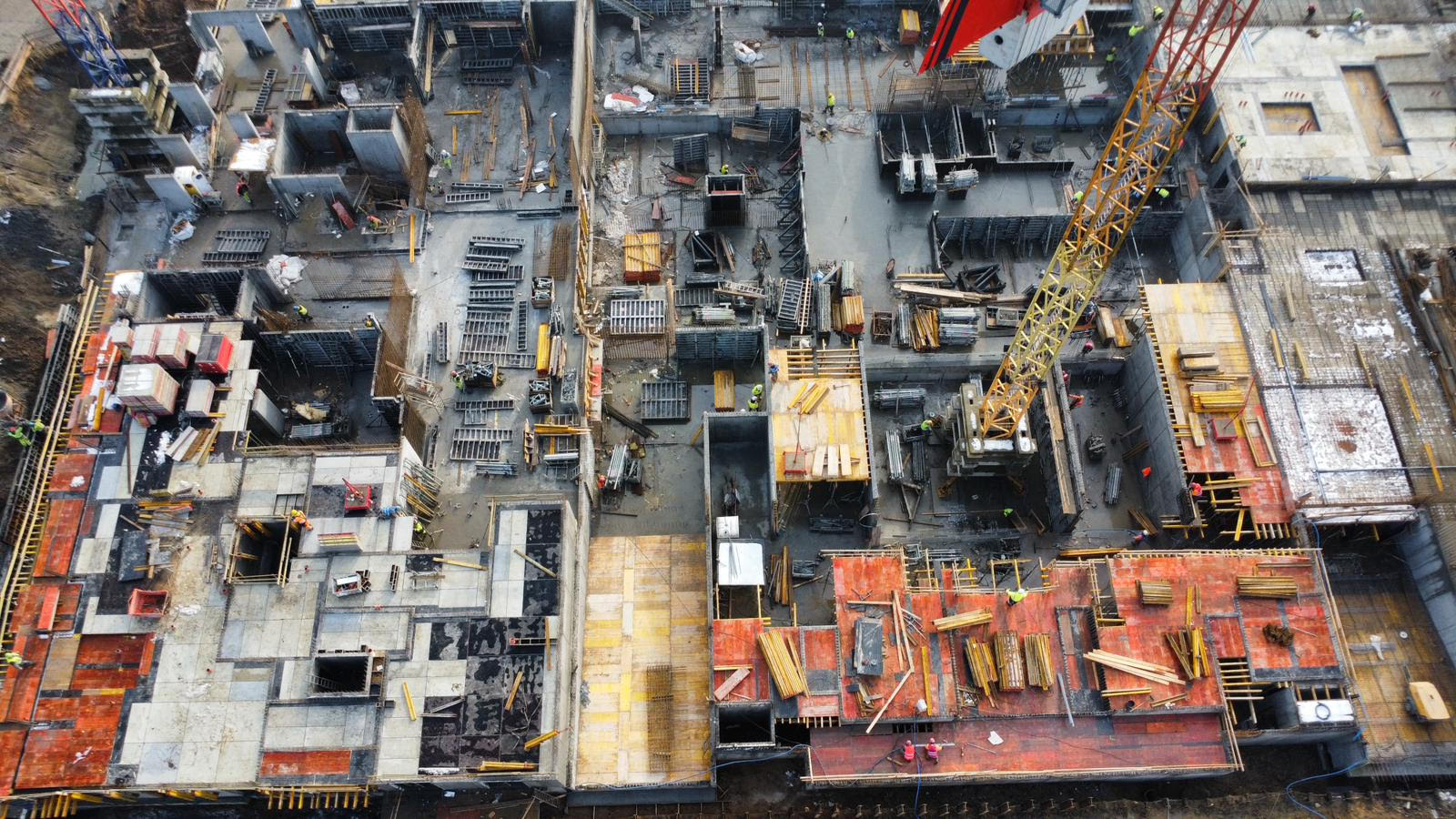

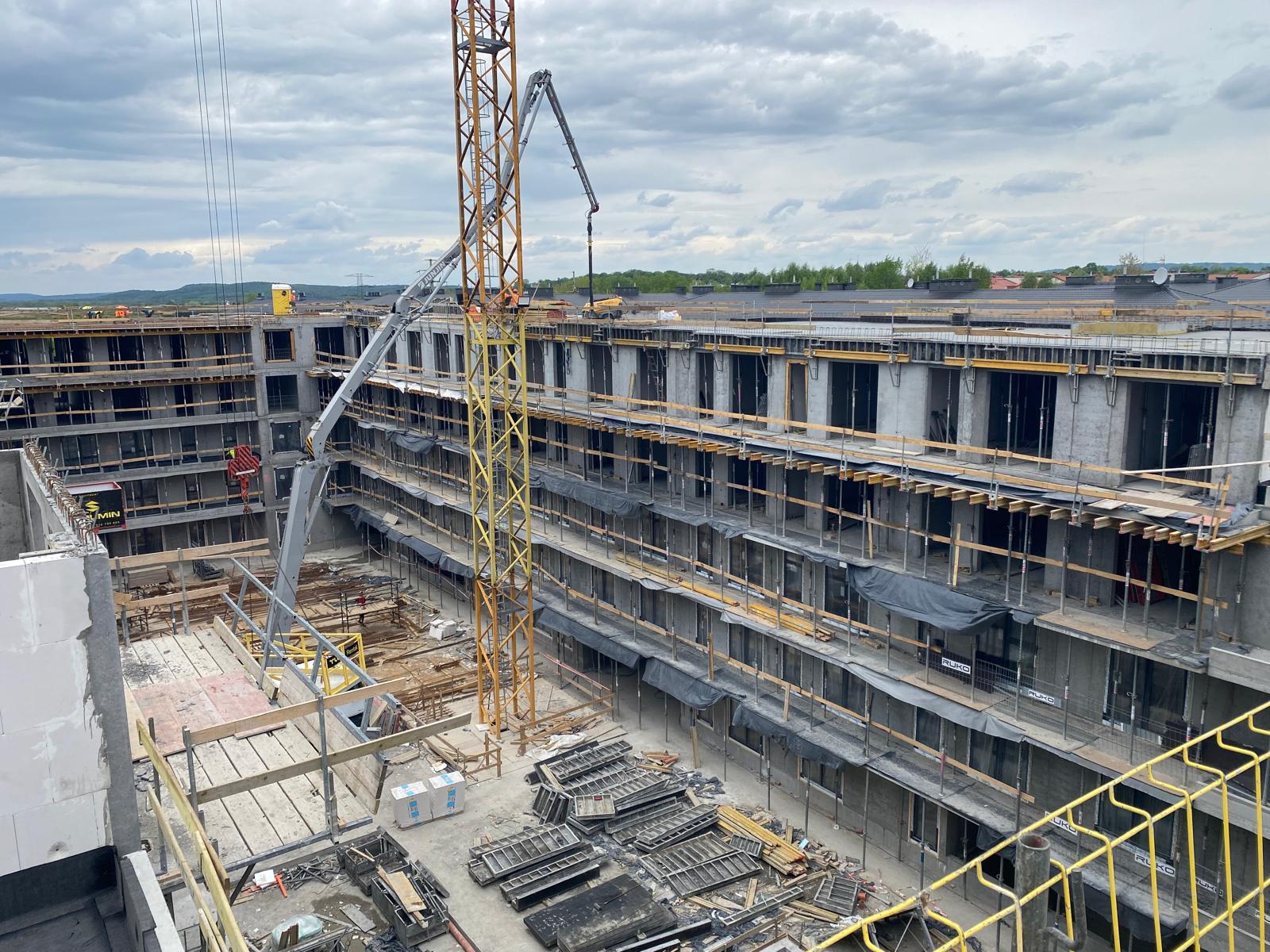

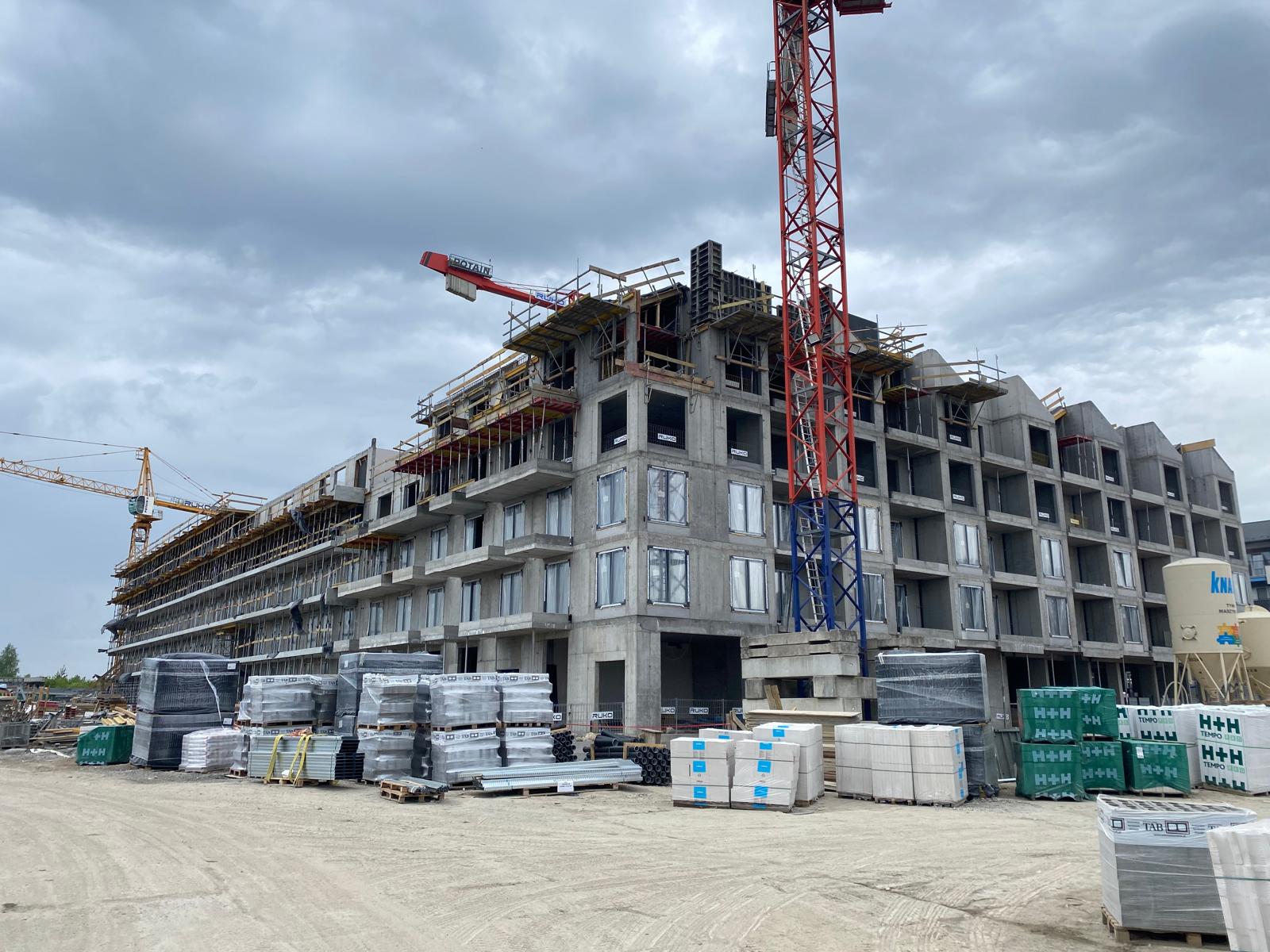

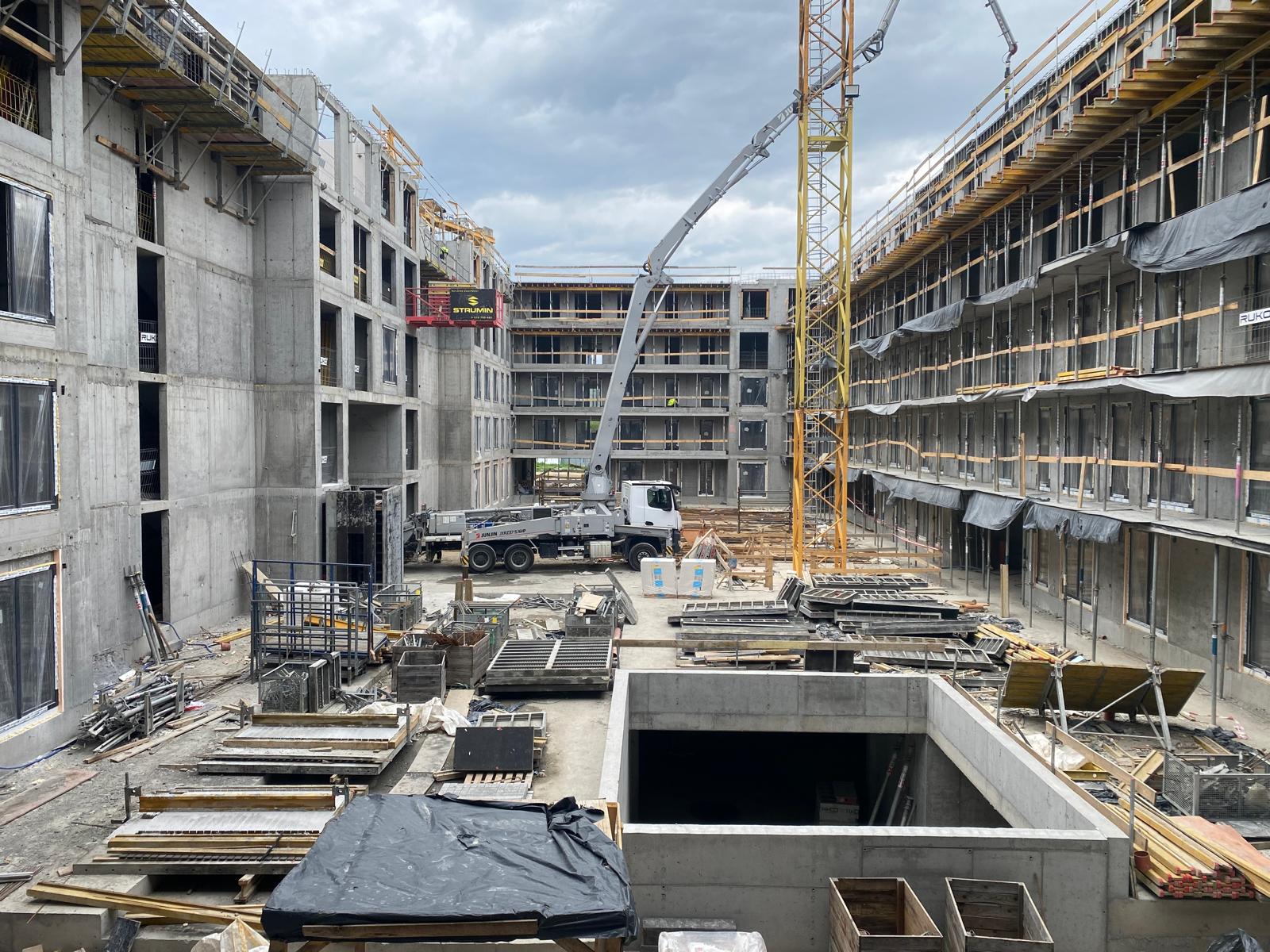

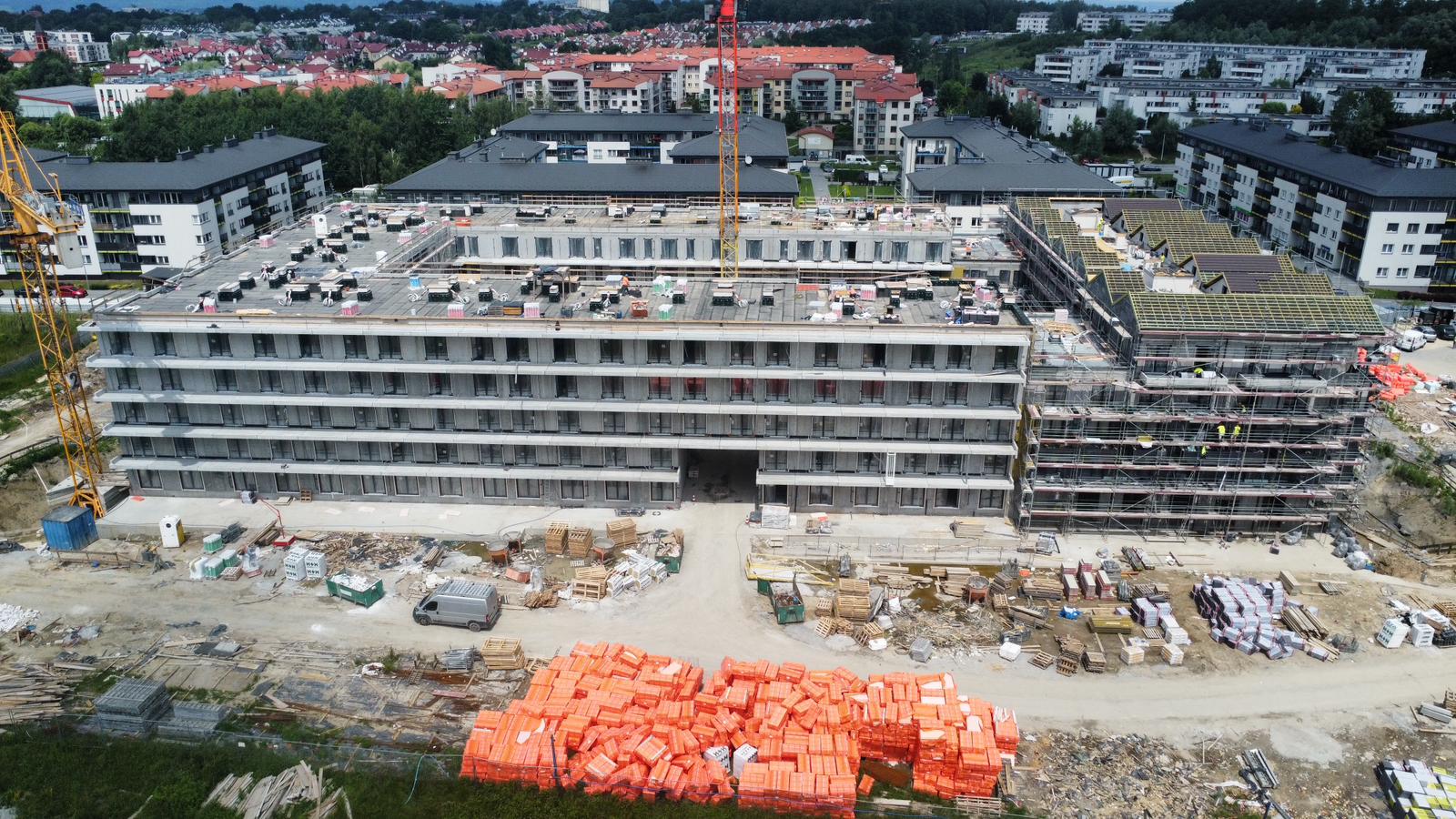

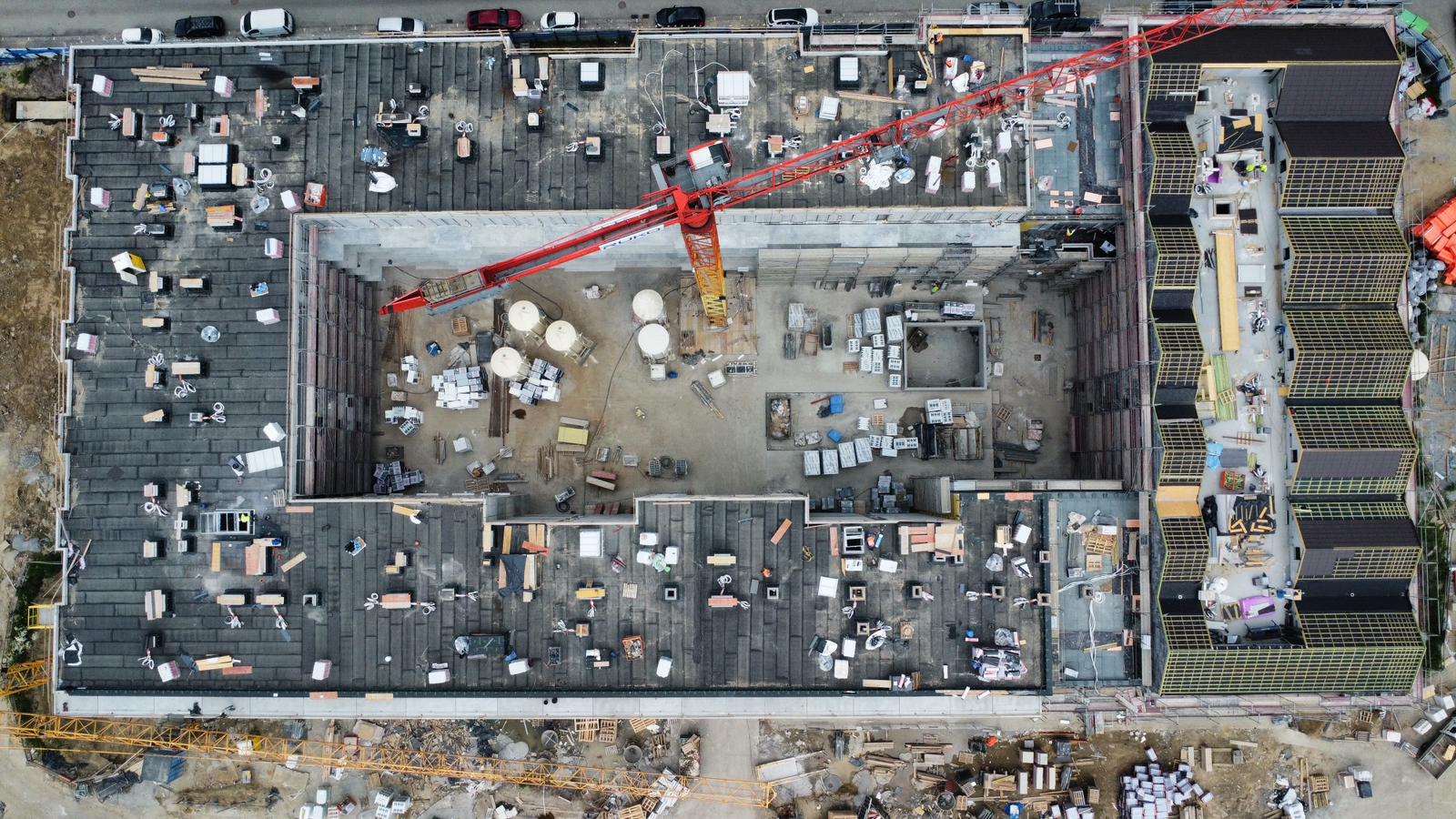

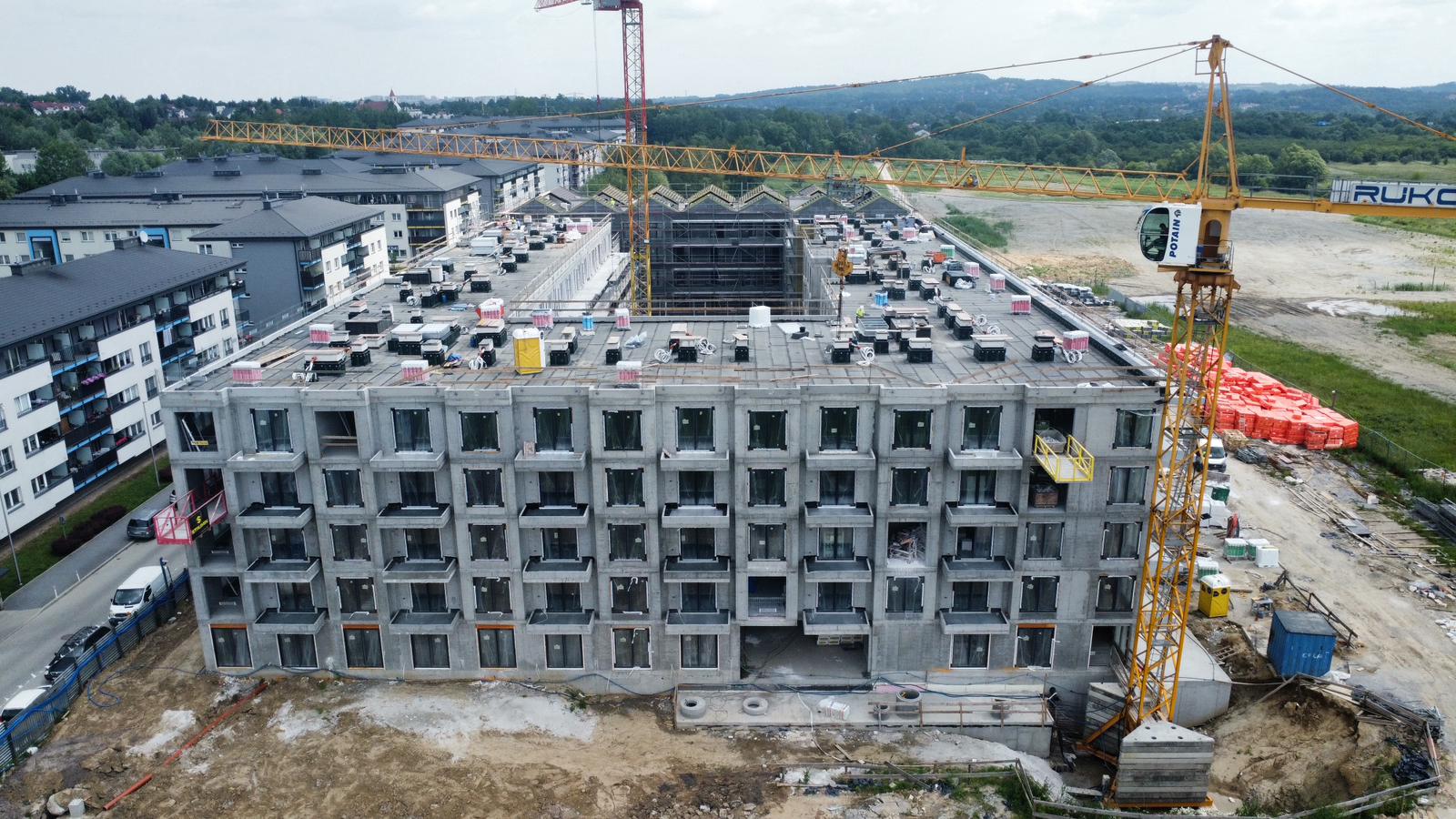

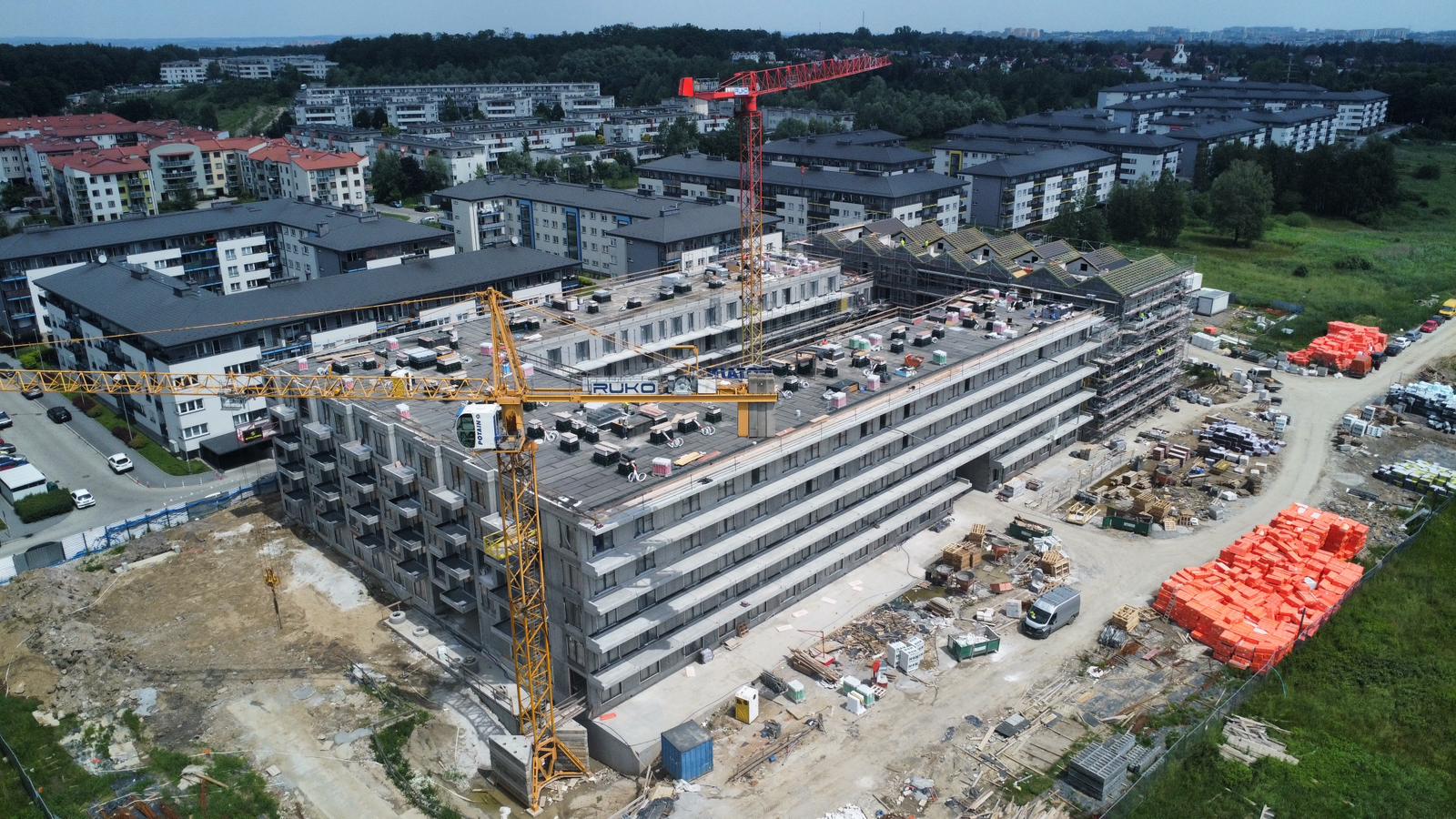

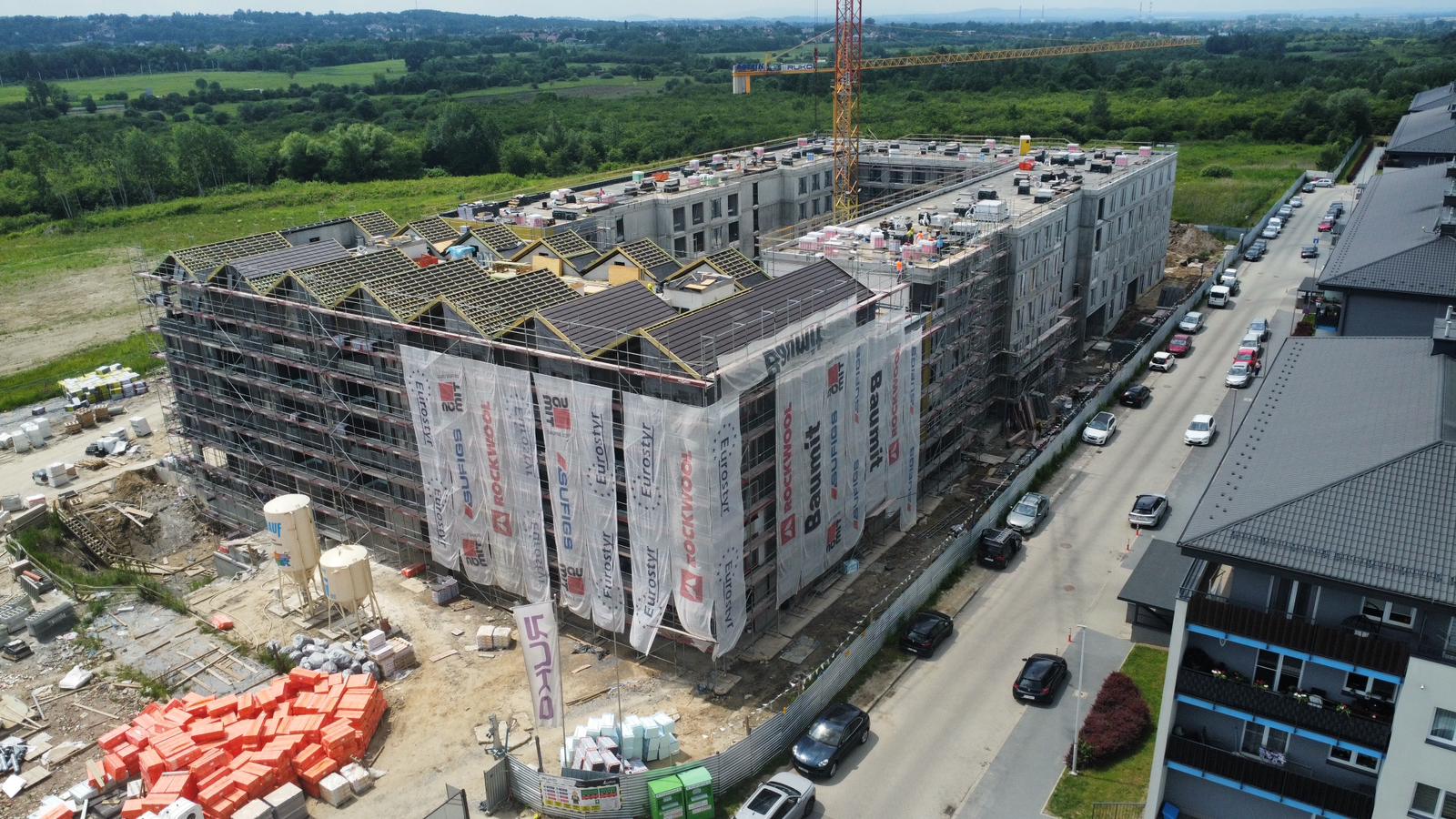

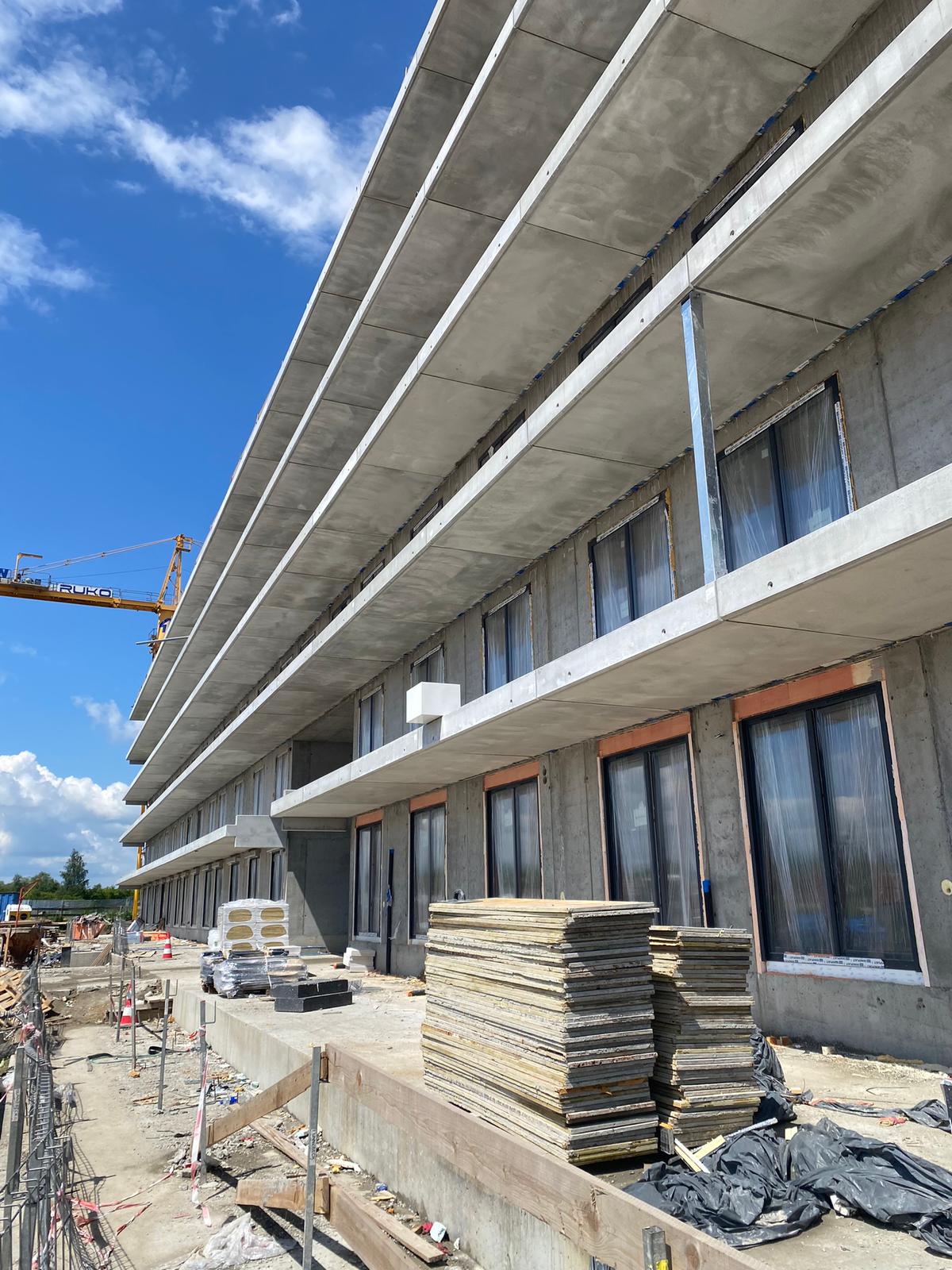

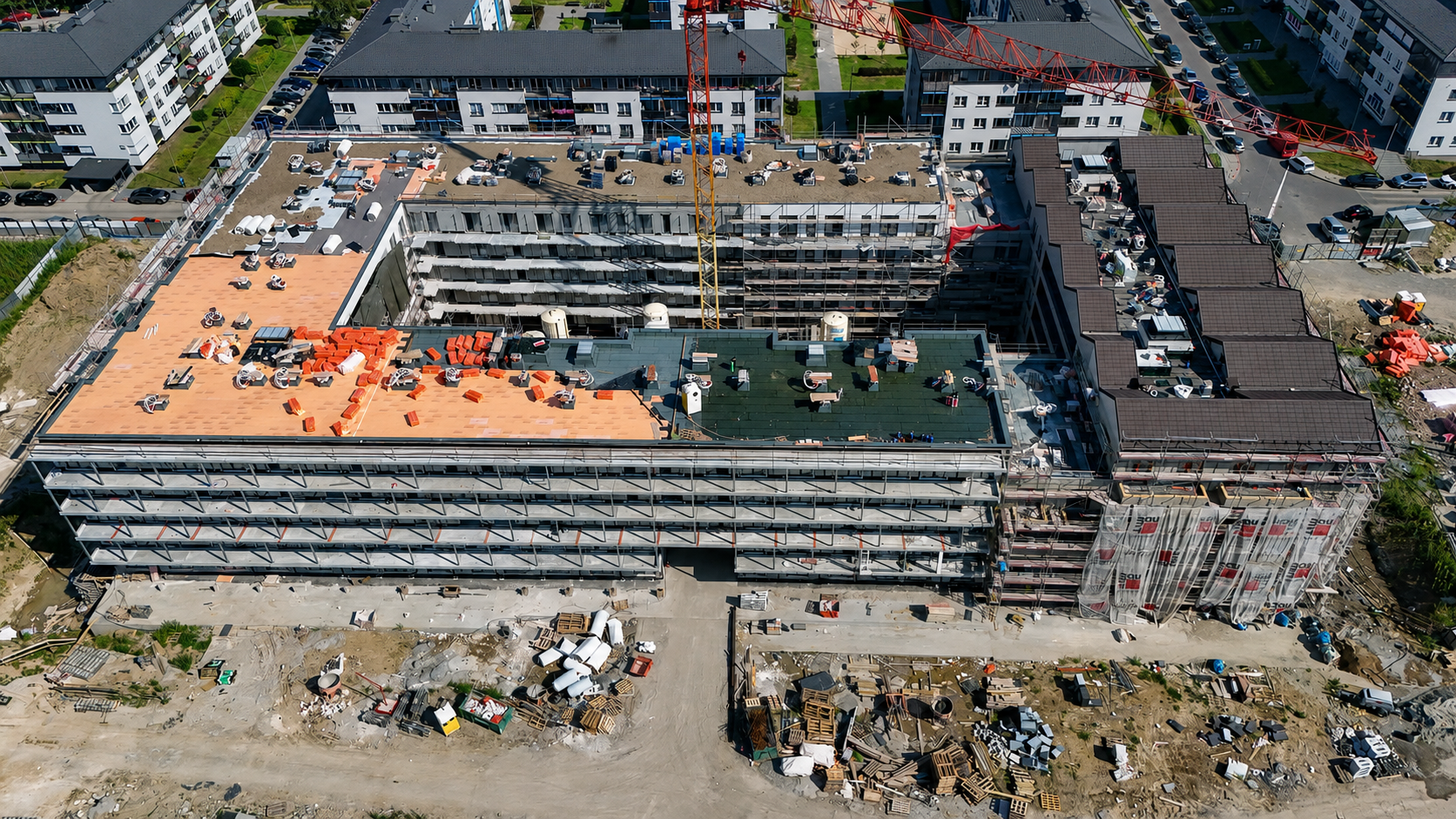

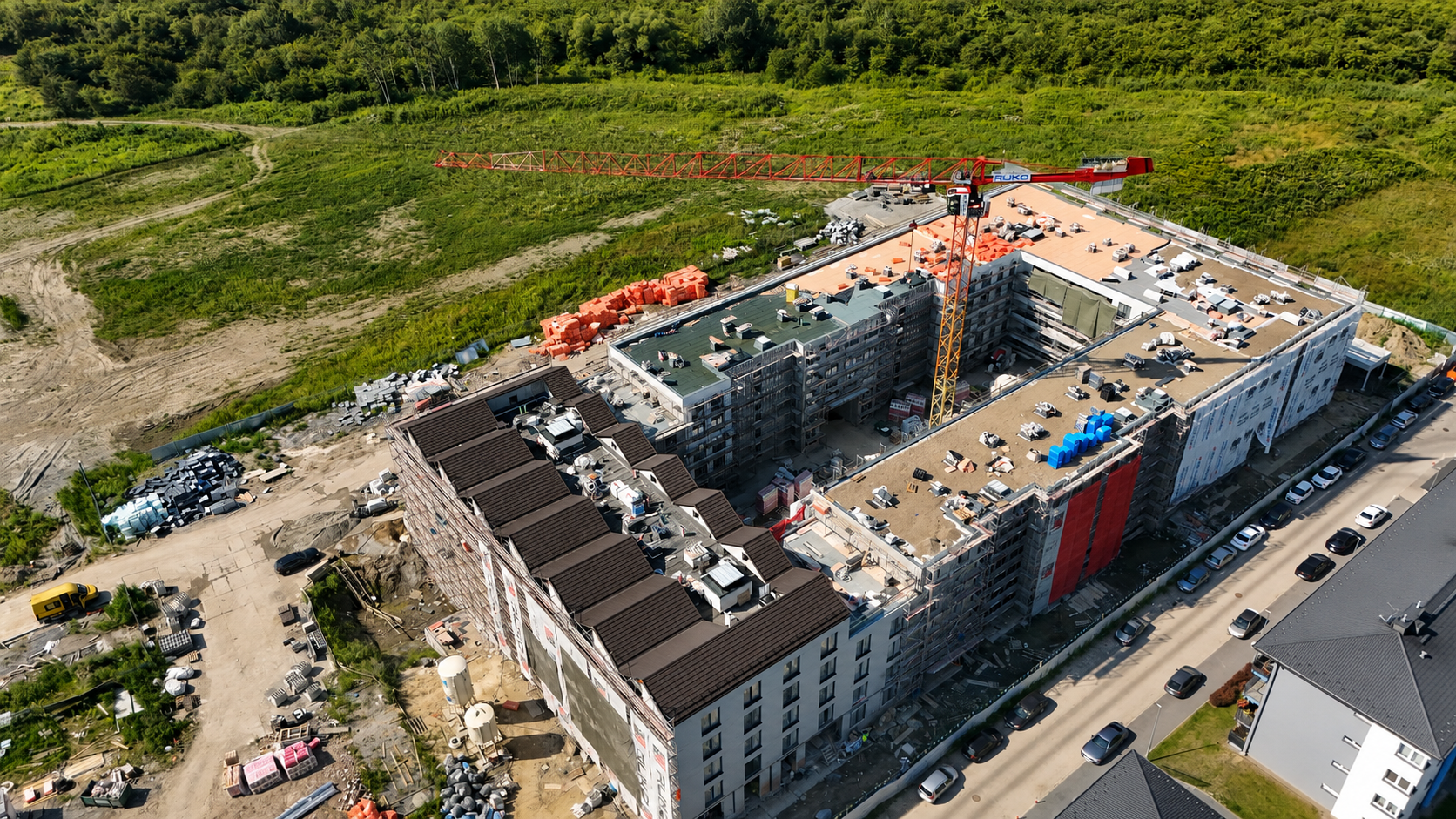

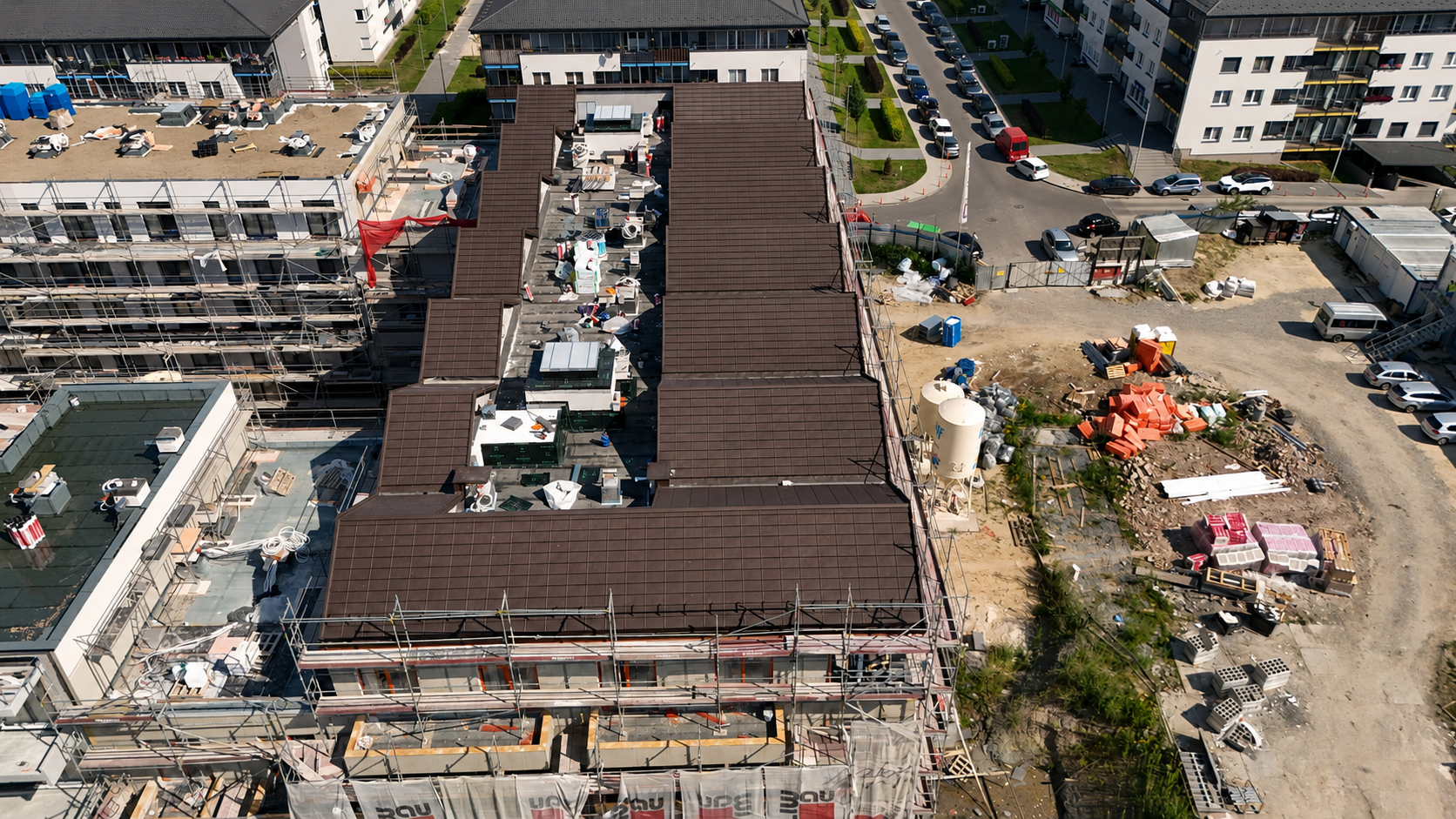

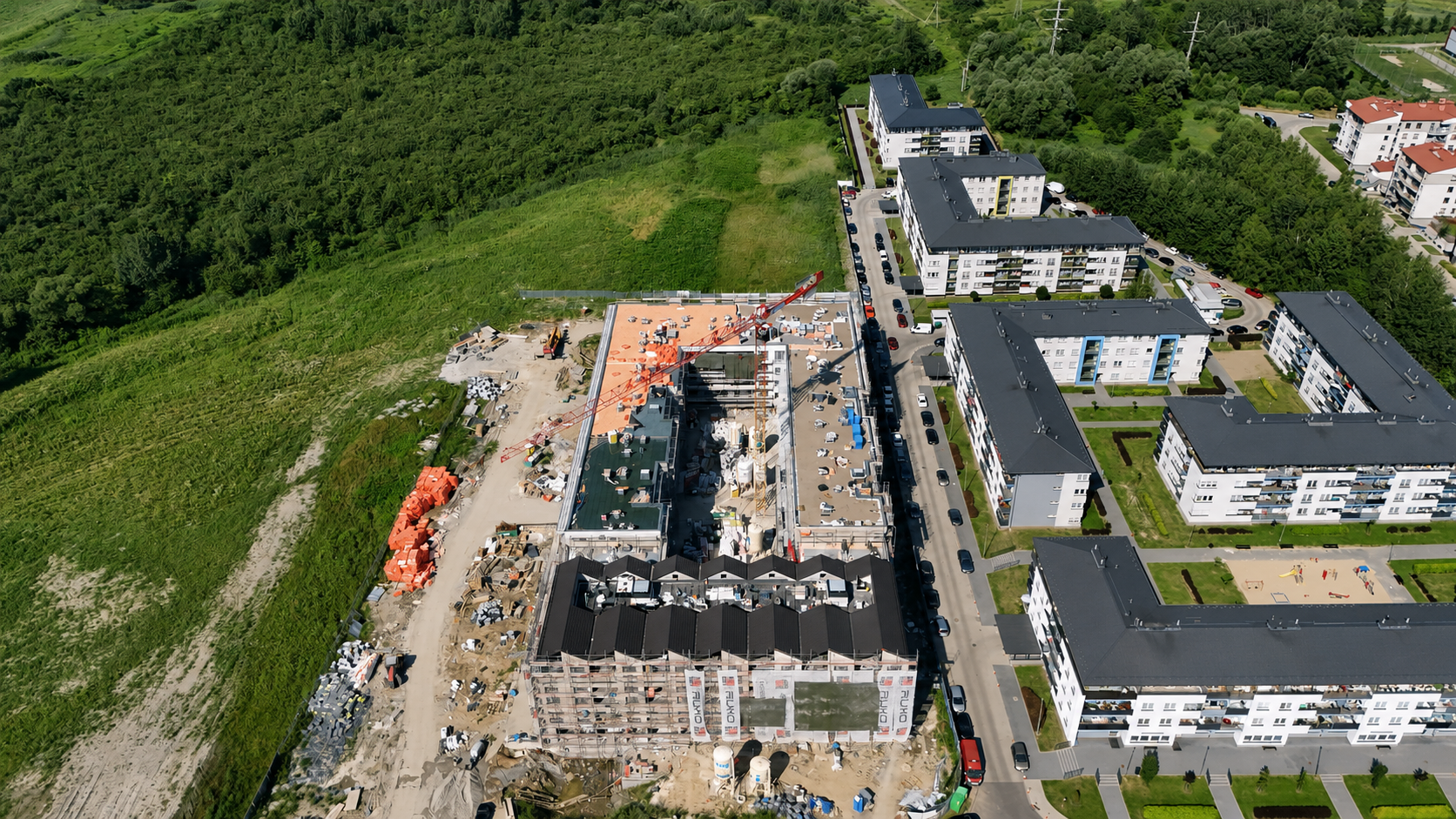

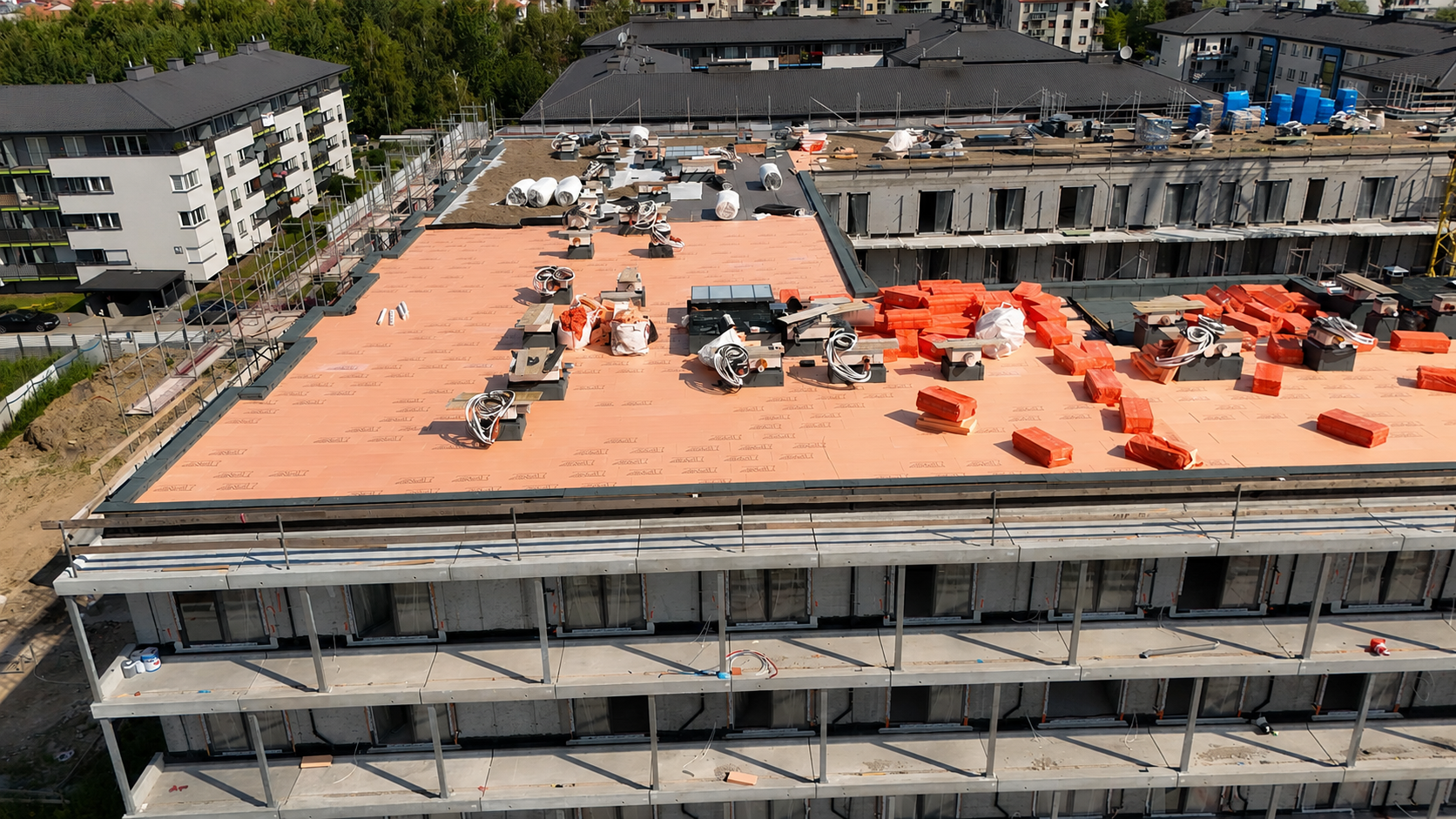

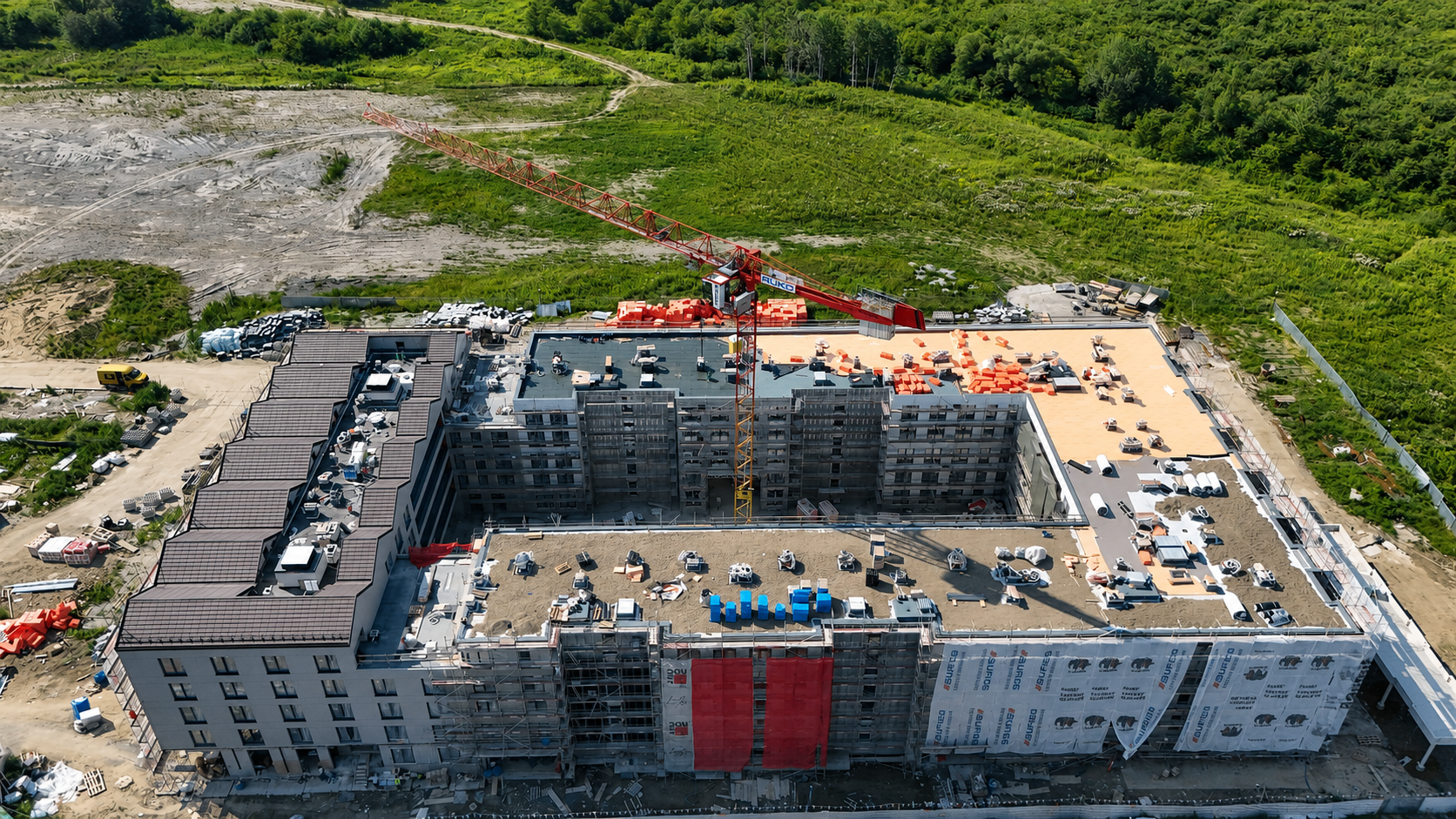

Na budowie coraz wyraźniej widać progres. Po intensywnych pracach konstrukcyjnych coraz większy zakres obejmują również roboty prowadzone wewnątrz budynków.
Kontynuujemy wykonywanie tynków wewnętrznych, montaż instalacji oraz stolarki okiennej. Równolegle prowadzimy prace związane z zabezpieczeniem dachów płaskich, a także wykończeniem przestrzeni garażu podziemnego.
Każdy kolejny tydzień przybliża inwestycję do finalnego kształtu, a postępy na placu budowy są widoczne z dnia na dzień. O kolejnych etapach realizacji będziemy informować na bieżąco.

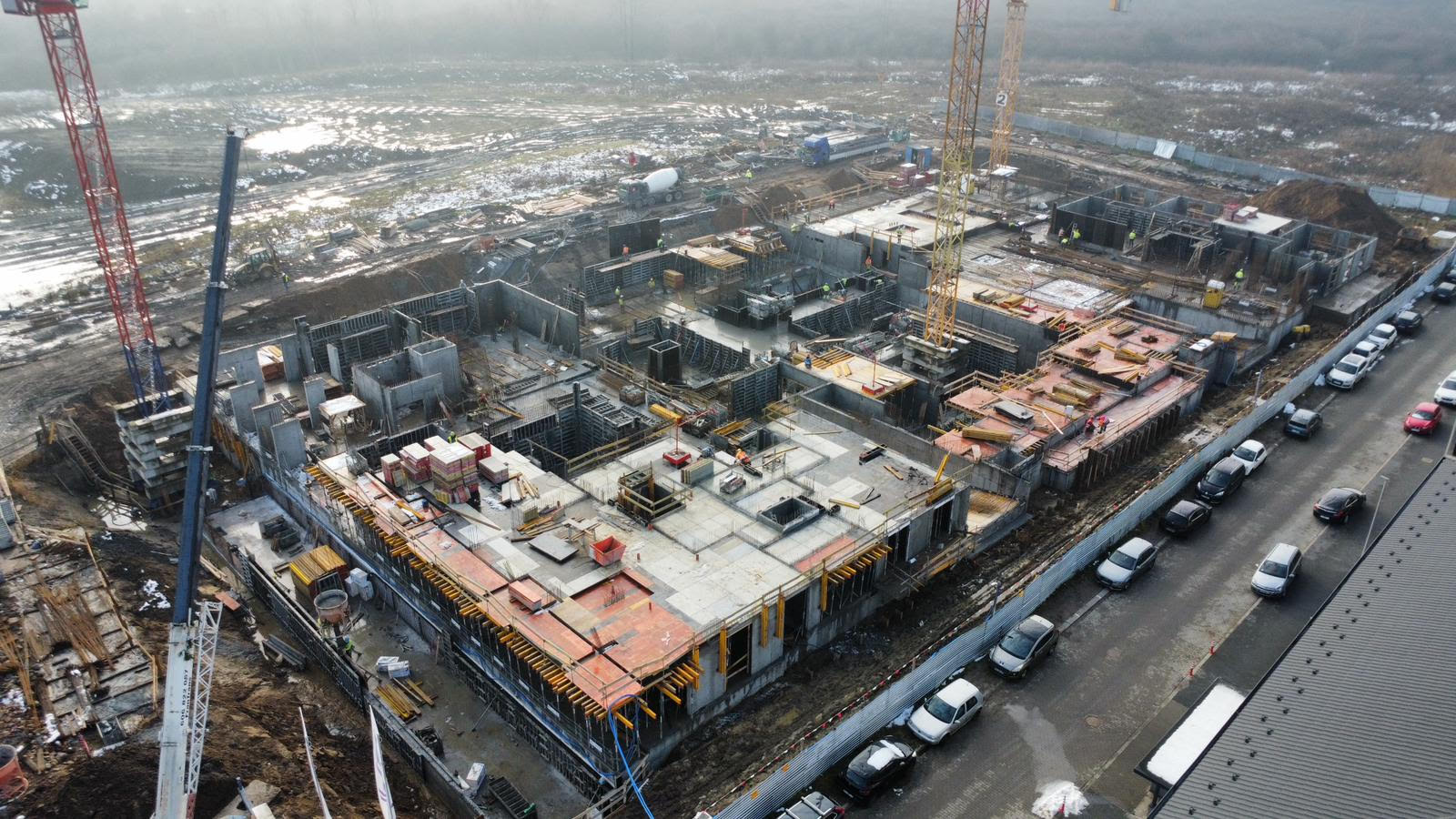

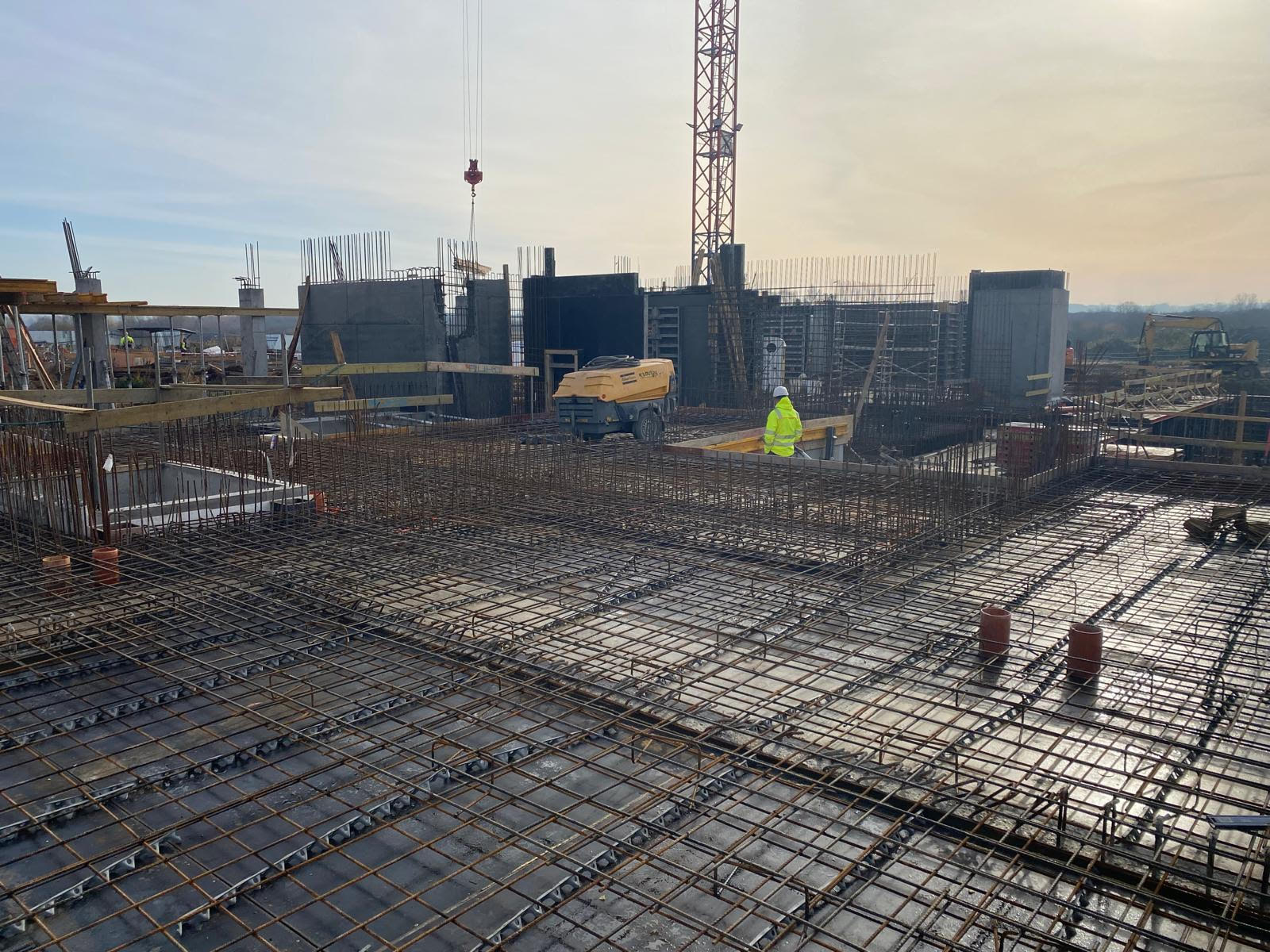

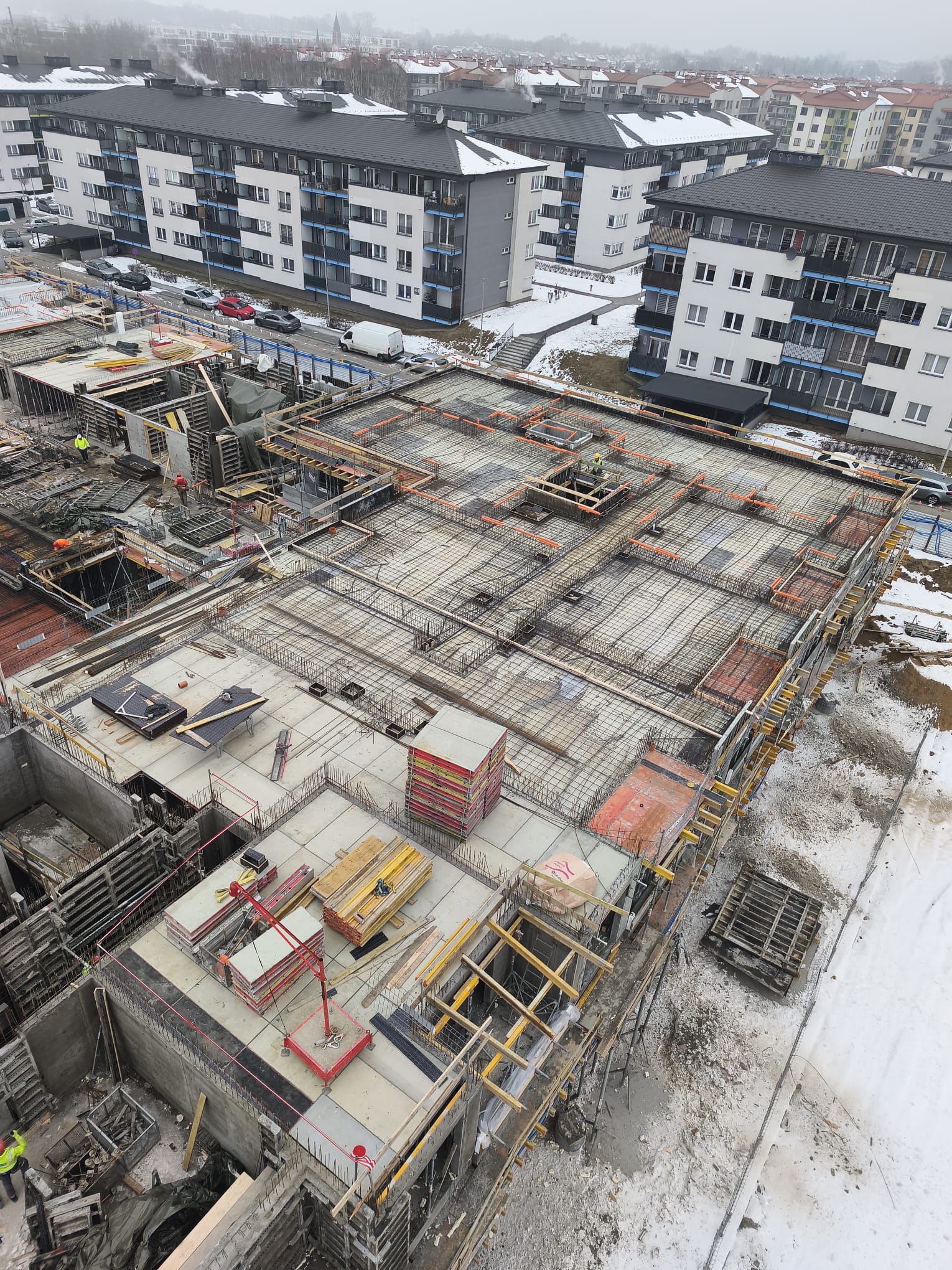

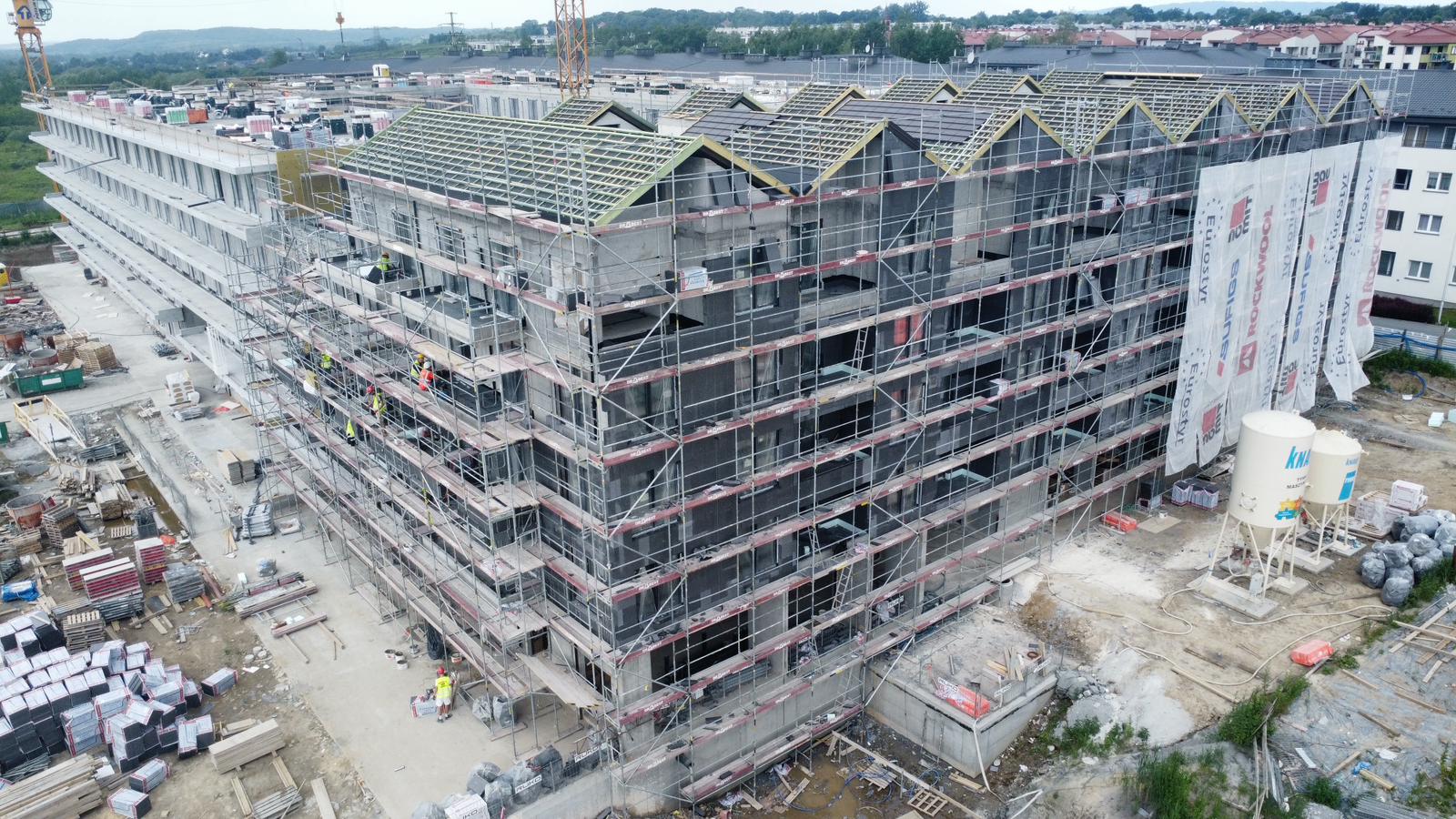

Wkrótce oba budynki osiągną stan surowy otwarty, bowiem zaawansowanie prac w części A2 sięga 98%, a w części A1 90%.

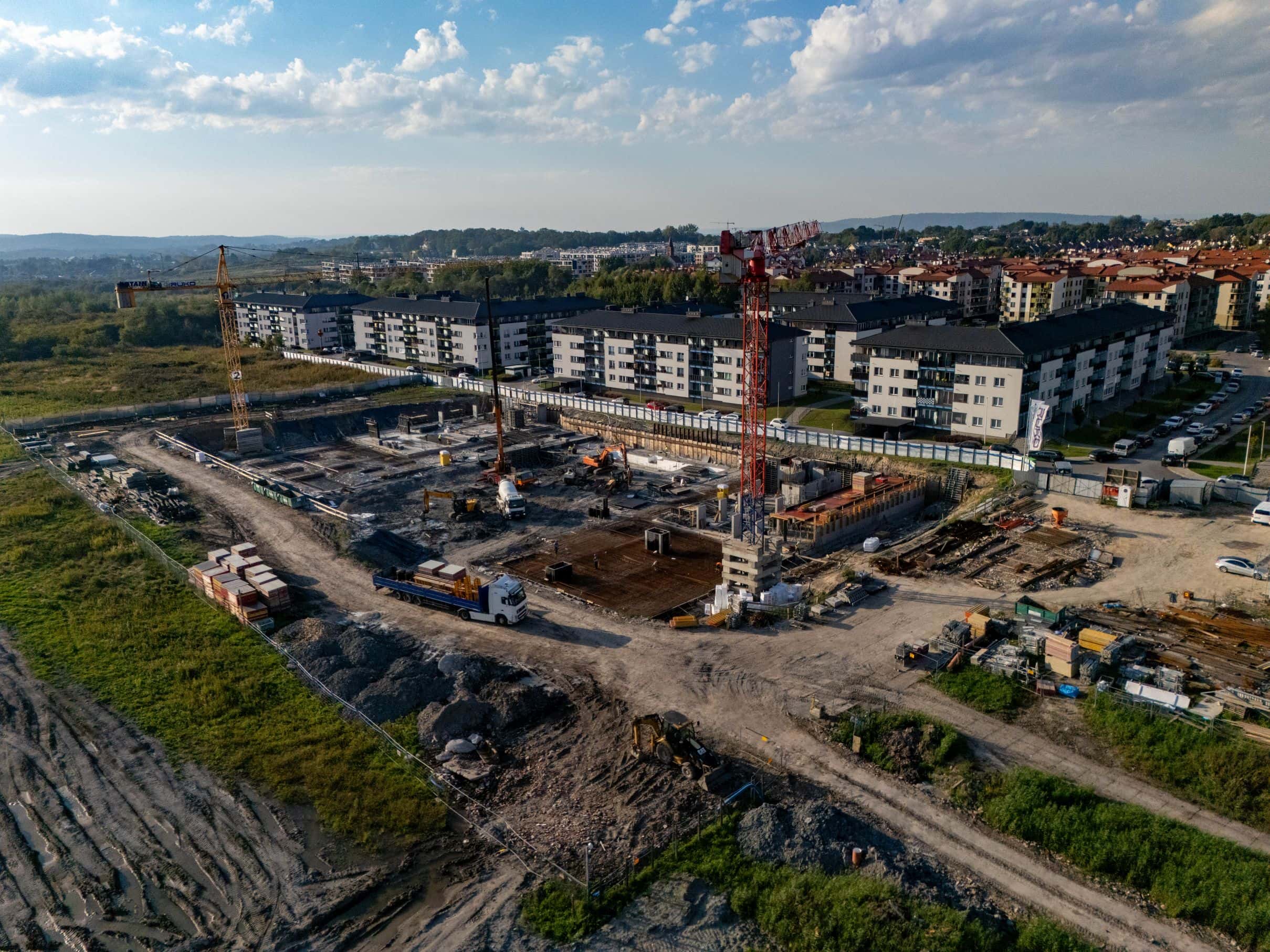

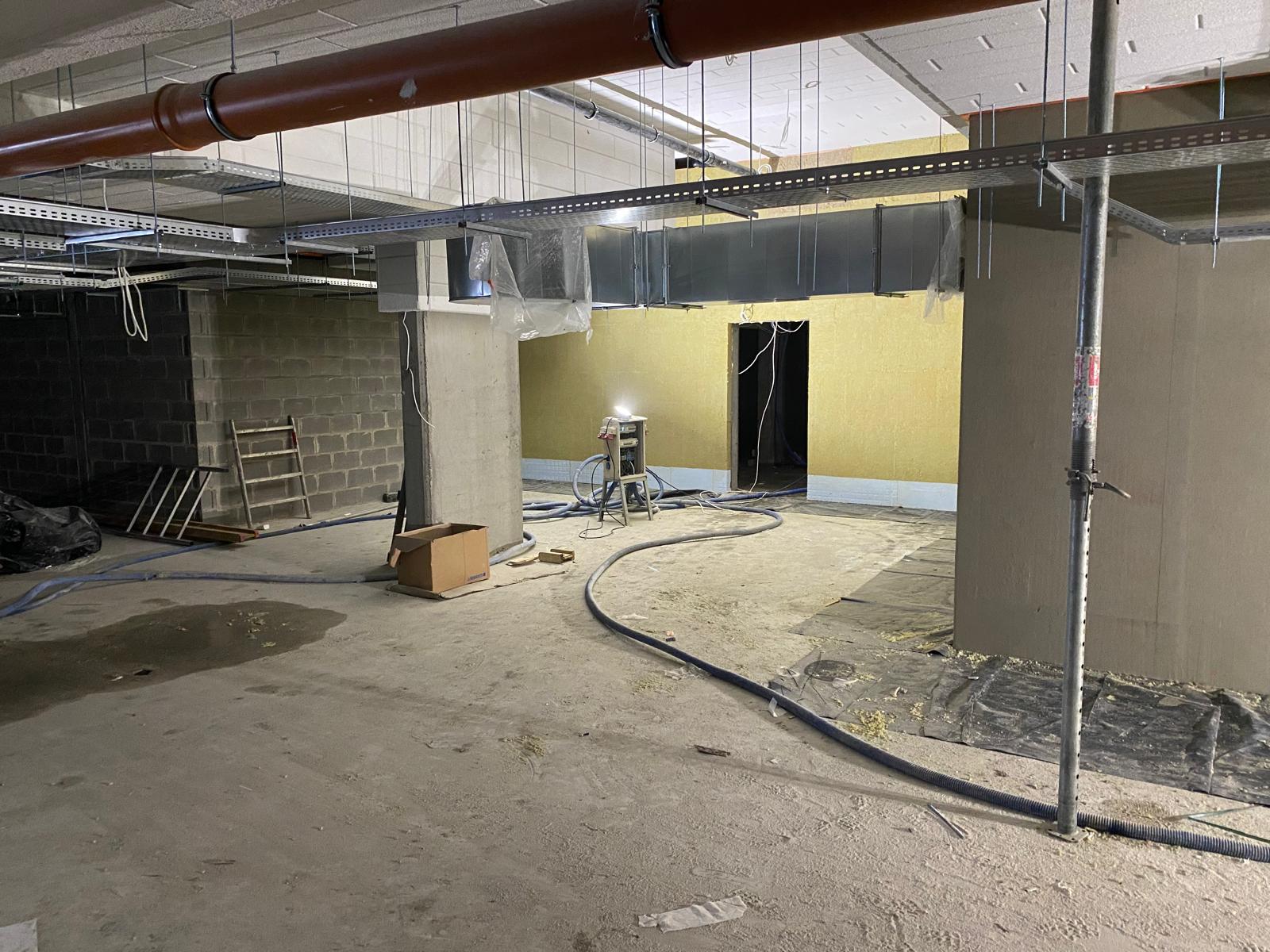

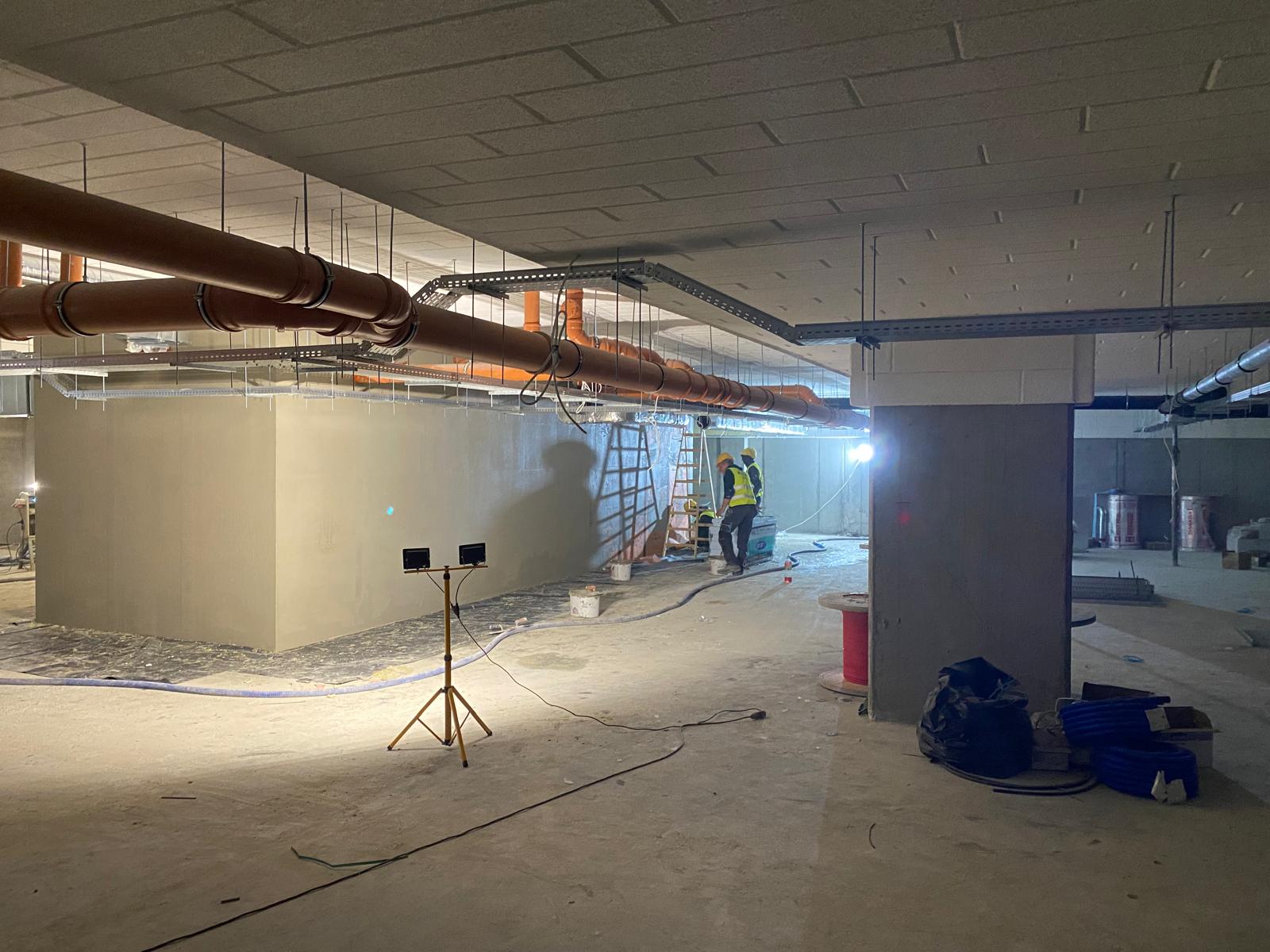

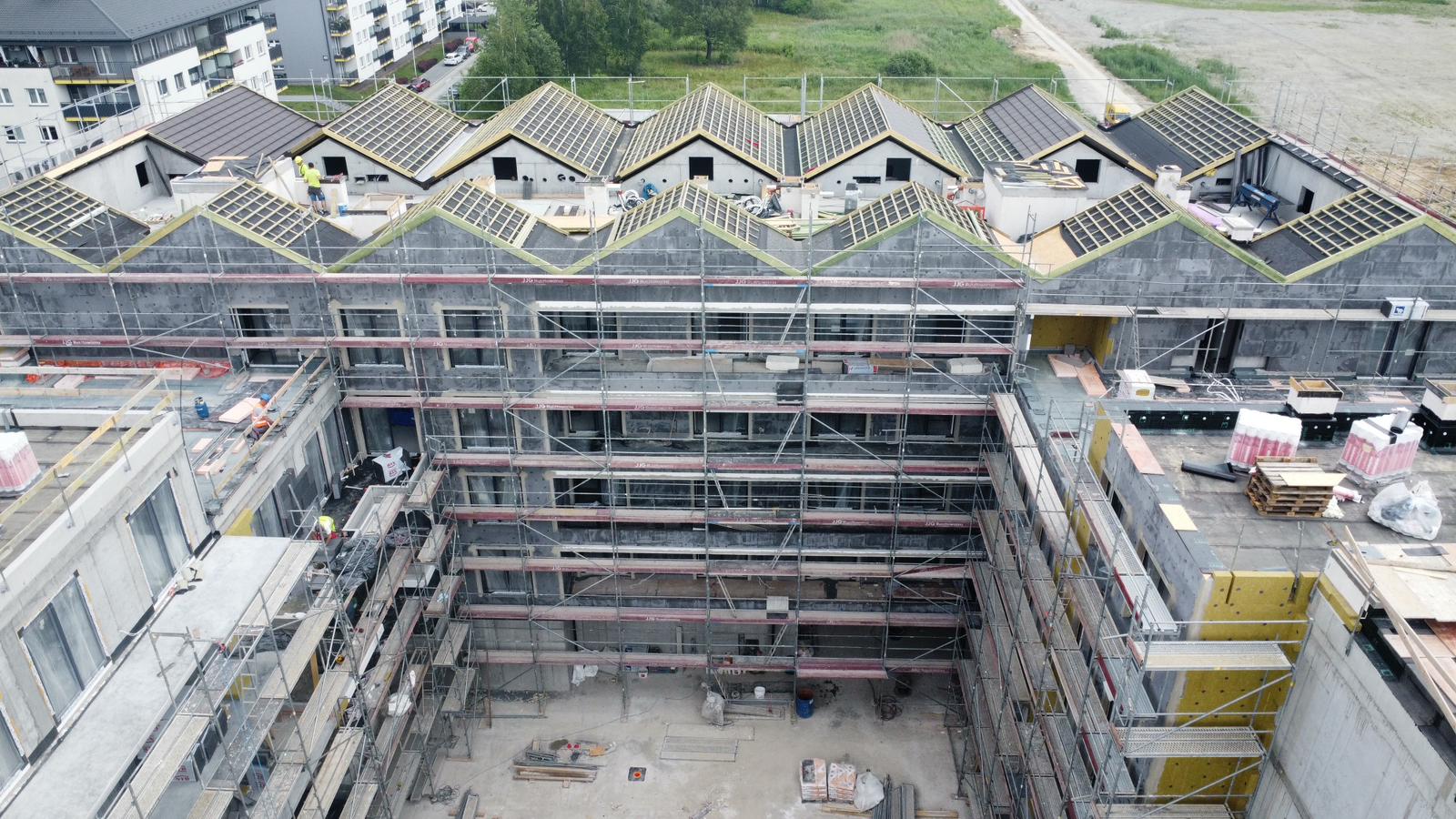

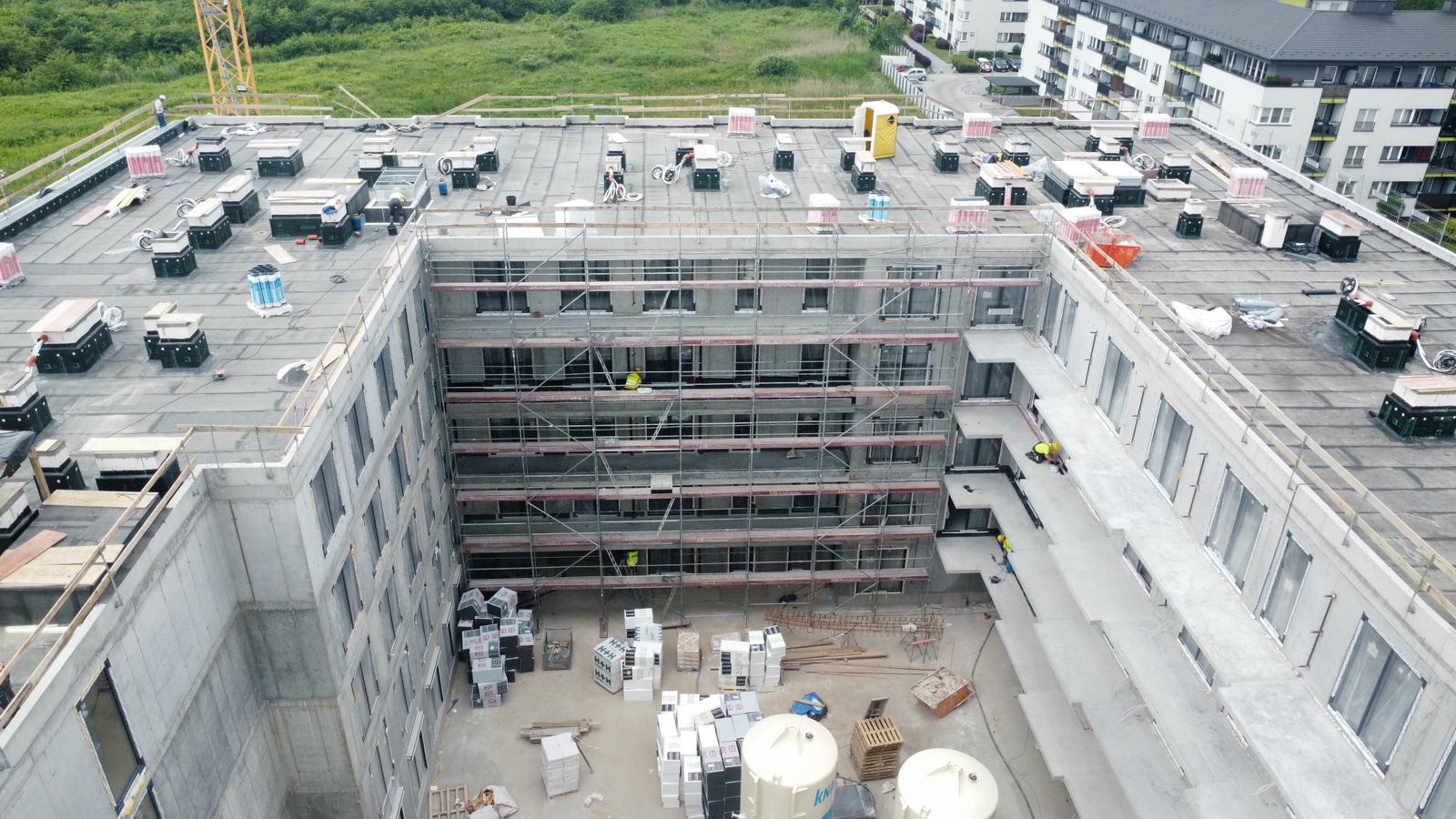

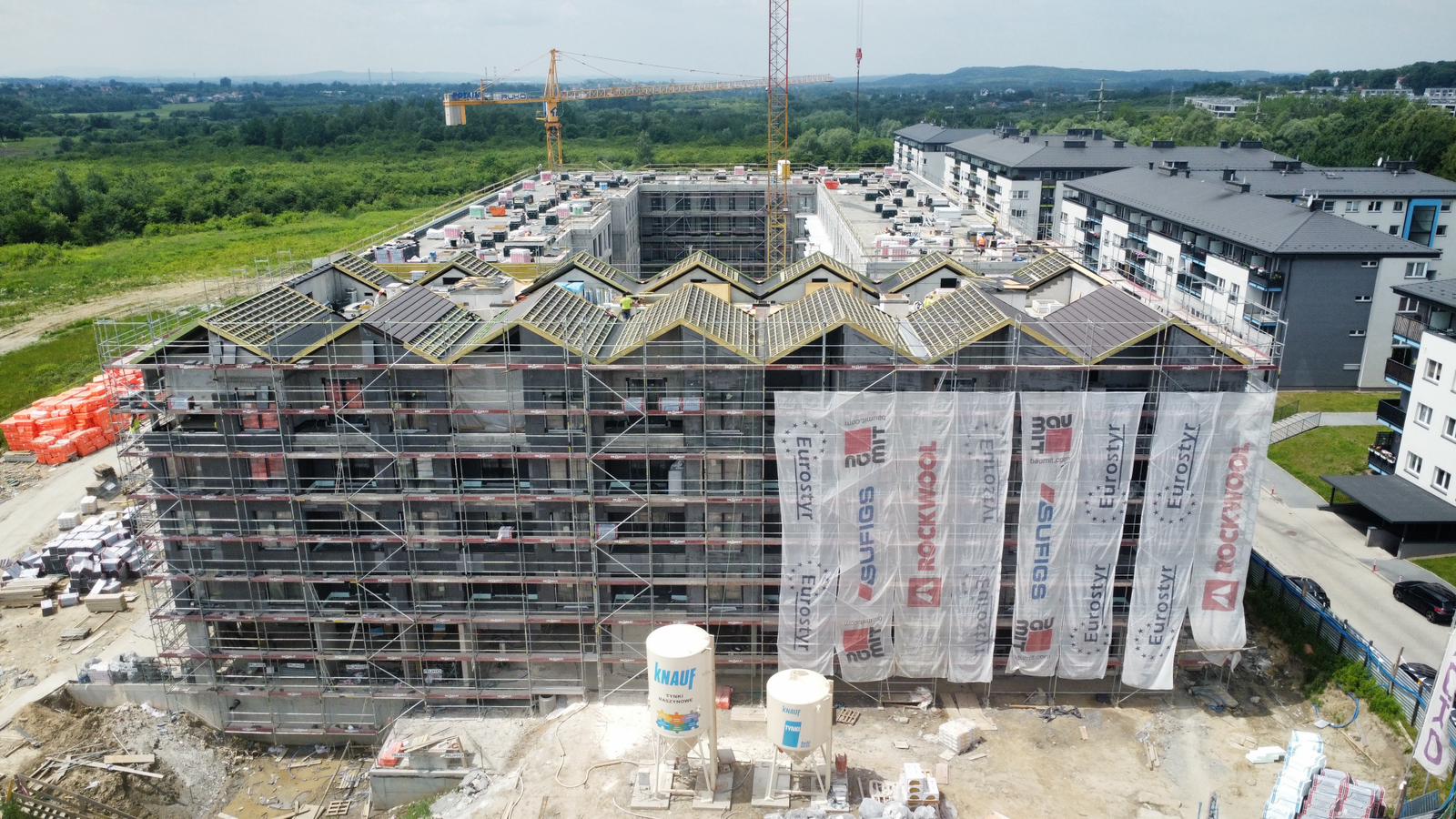

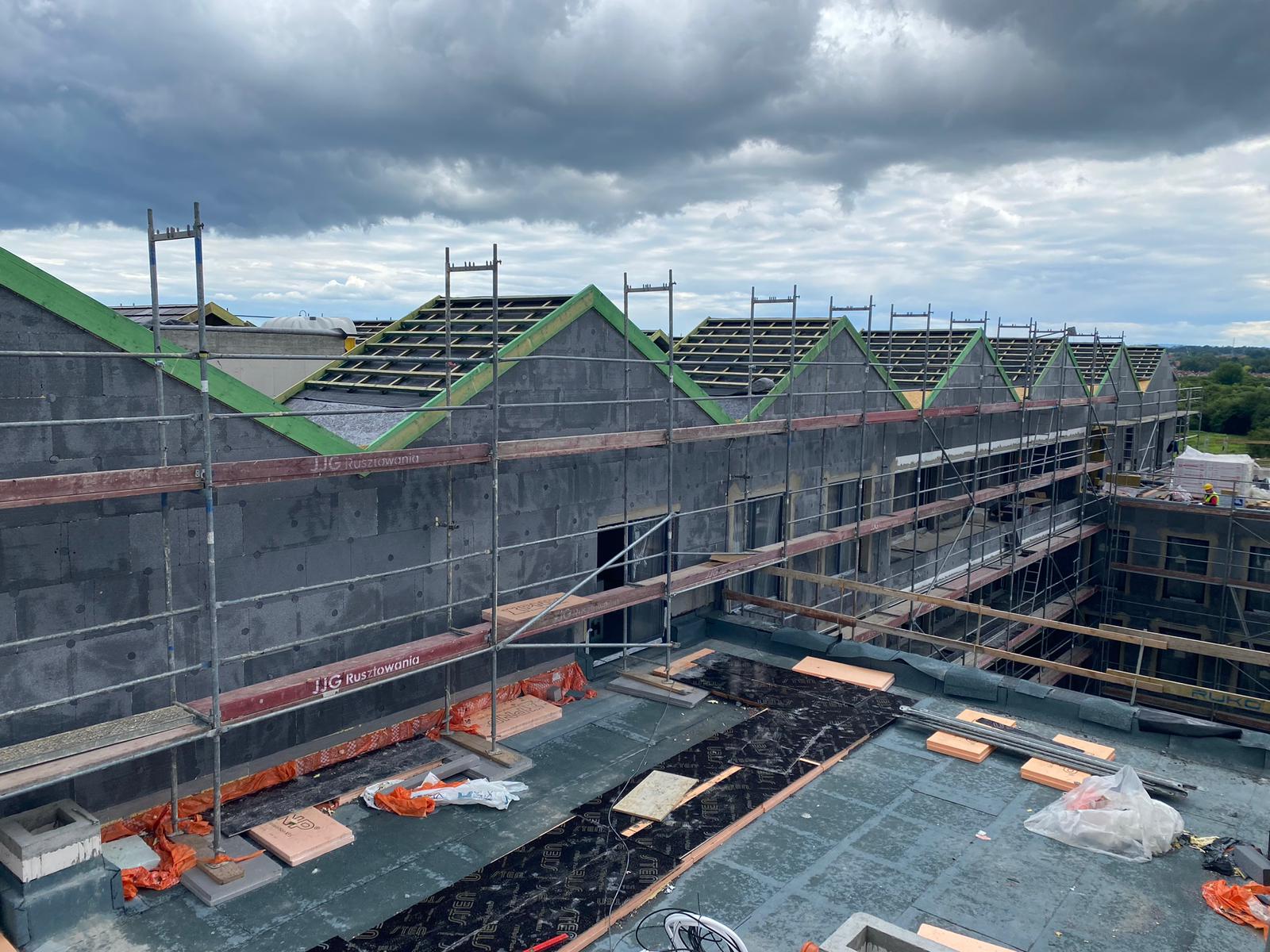

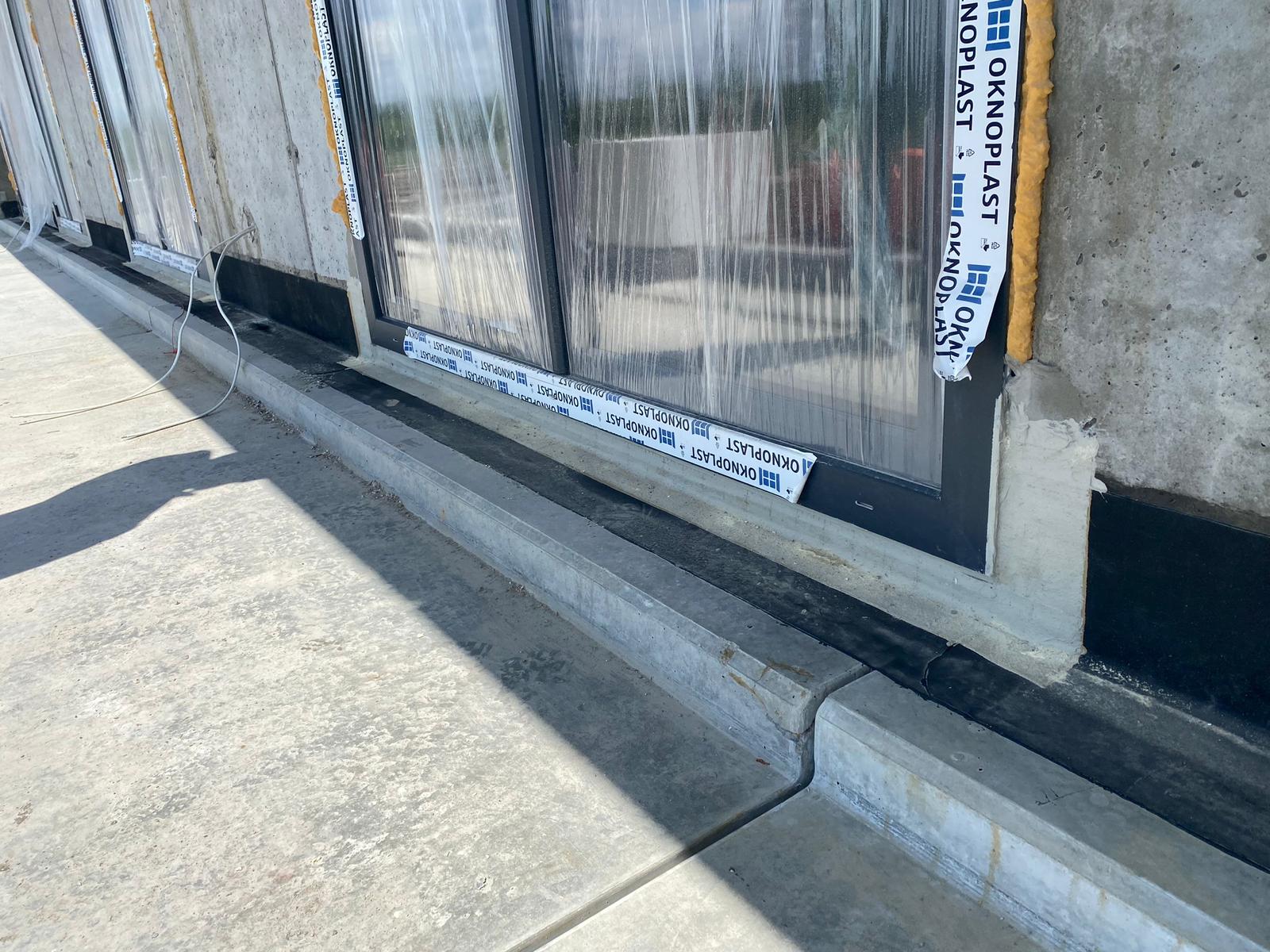

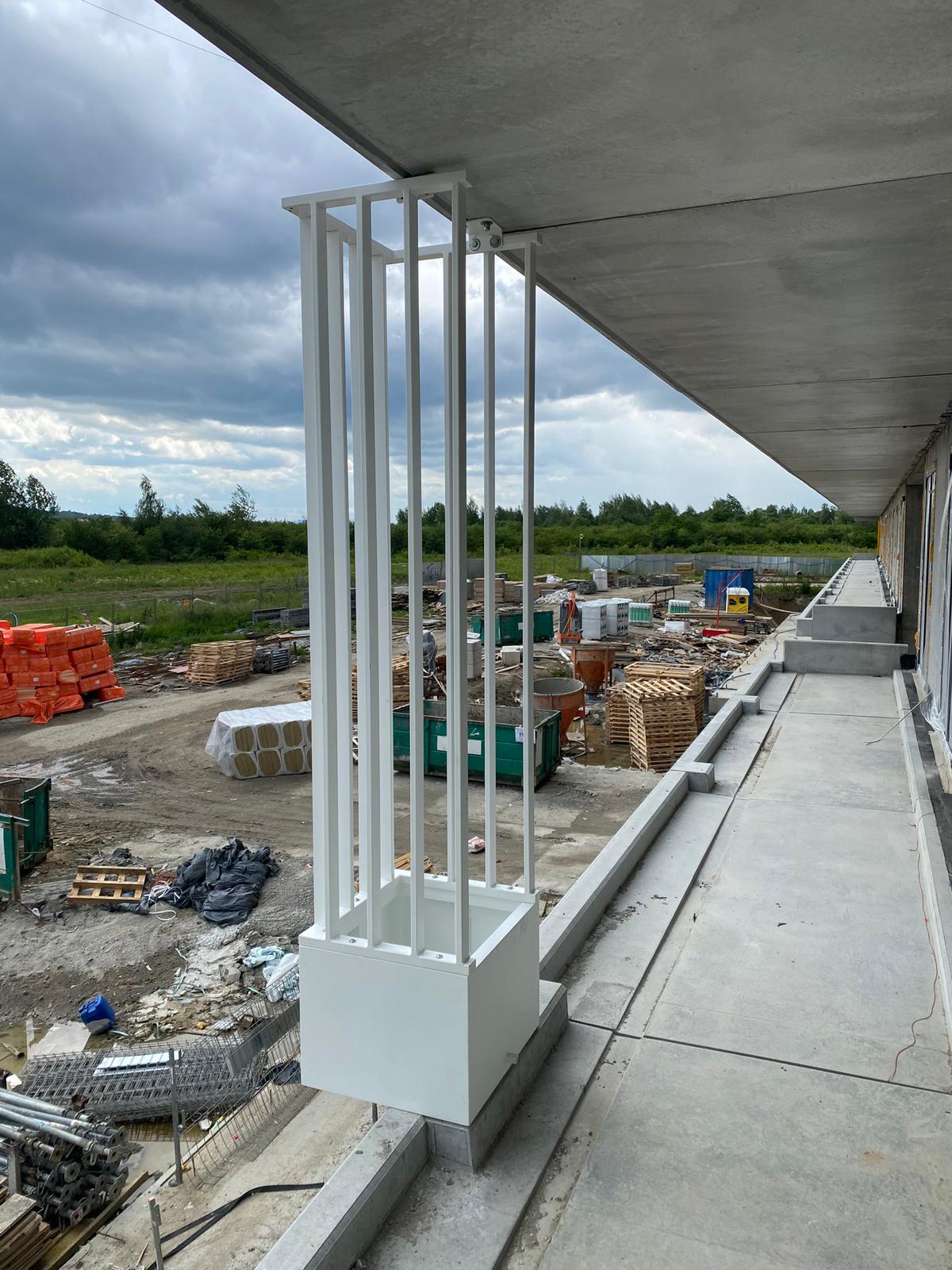

Obecnie trwają również roboty ociepleniowe w garażu podziemnym, a także prace wykończeniowe i instalacyjne: wykonujemy ścianki działowe, instalacje sanitarne i elektryczne oraz montujemy stolarkę okienną. Rozpoczęliśmy także proces wykonywania hydroizolacji dachów płaskich oraz tynków wewnętrznych.

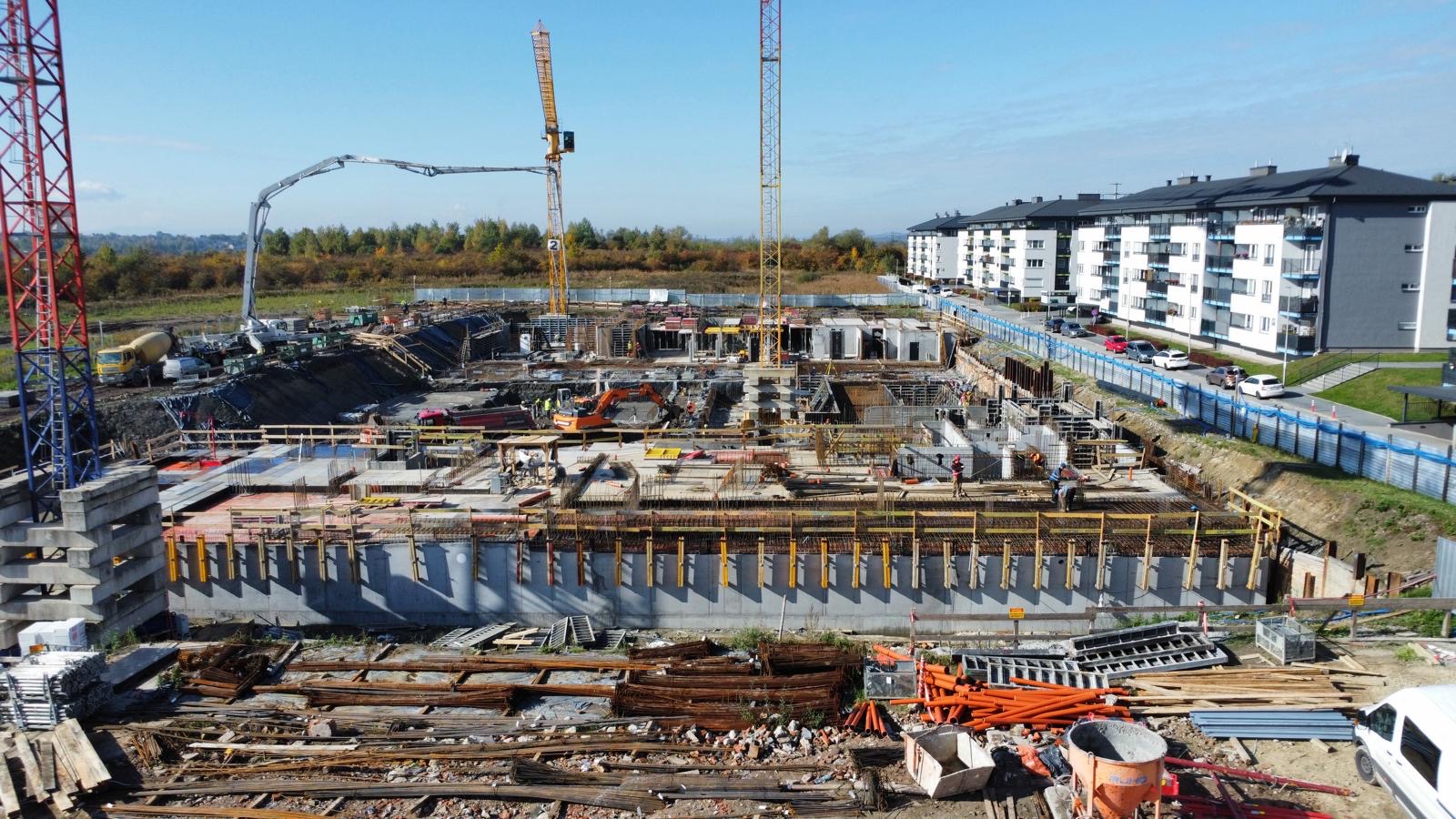

Budowa przebiega zgodnie z harmonogramem, a o kolejnych postępach będziemy informować na bieżąco.
Zima nie ustaje – i my również nie zwalniamy tempa. Mimo trudnych warunków atmosferycznych prace na budowie przebiegają zgodnie z planem. Już jutro zakończymy wykonywanie ostatniego fragmentu stropu nad garażem, co oficjalnie zamknie realizację tzw. „stanu zero”, czyli całej części podziemnej budynku.

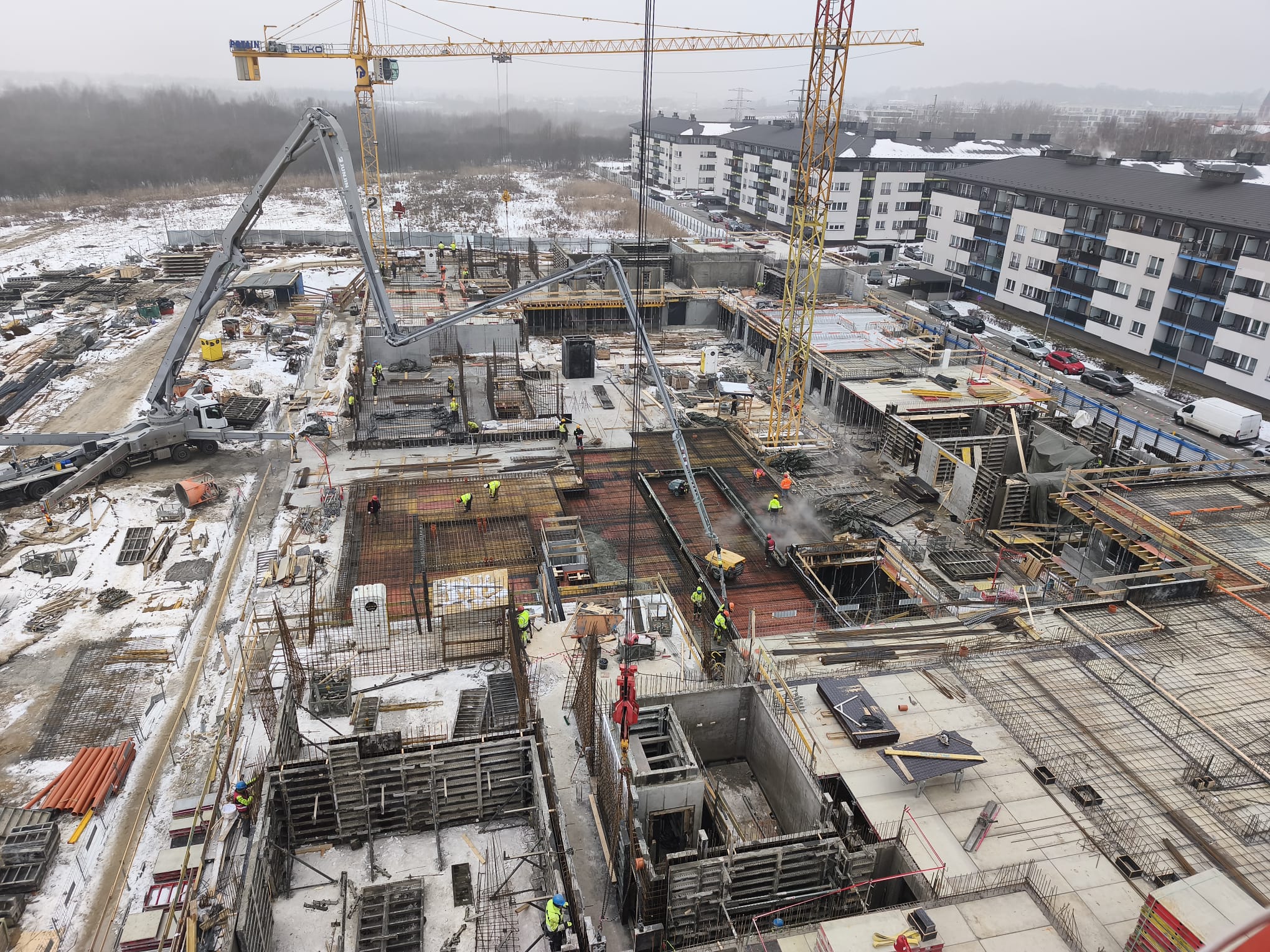

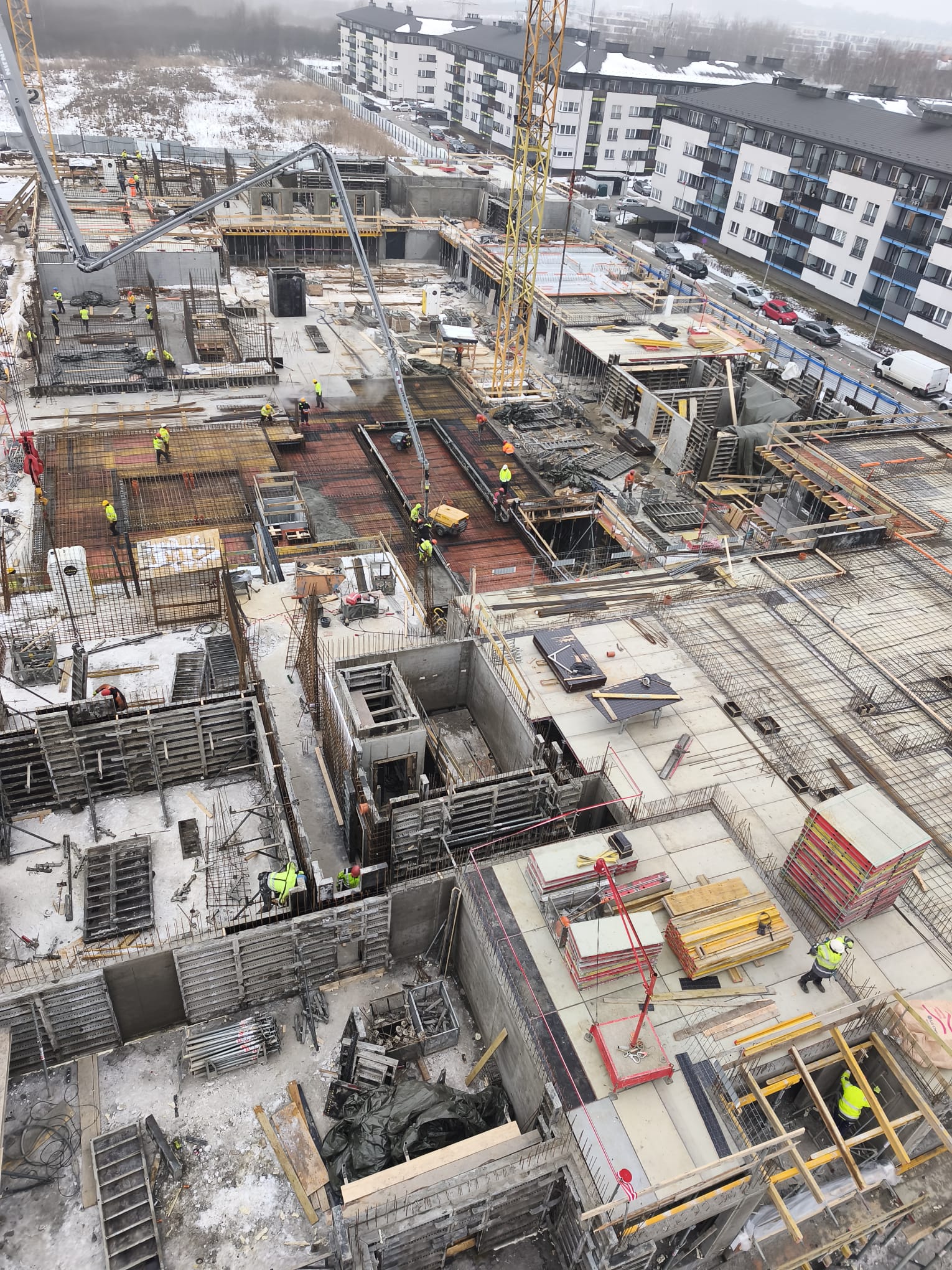

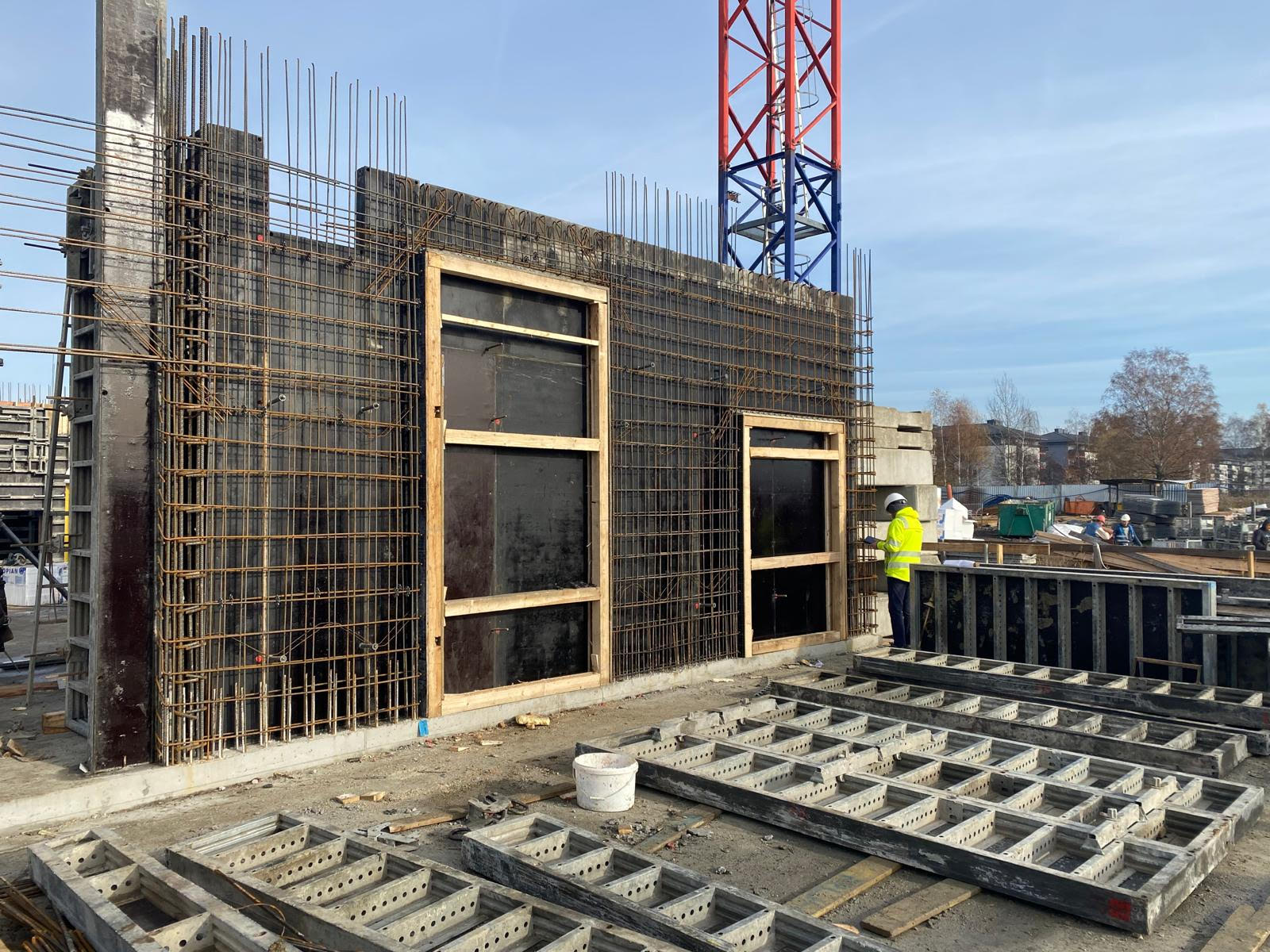

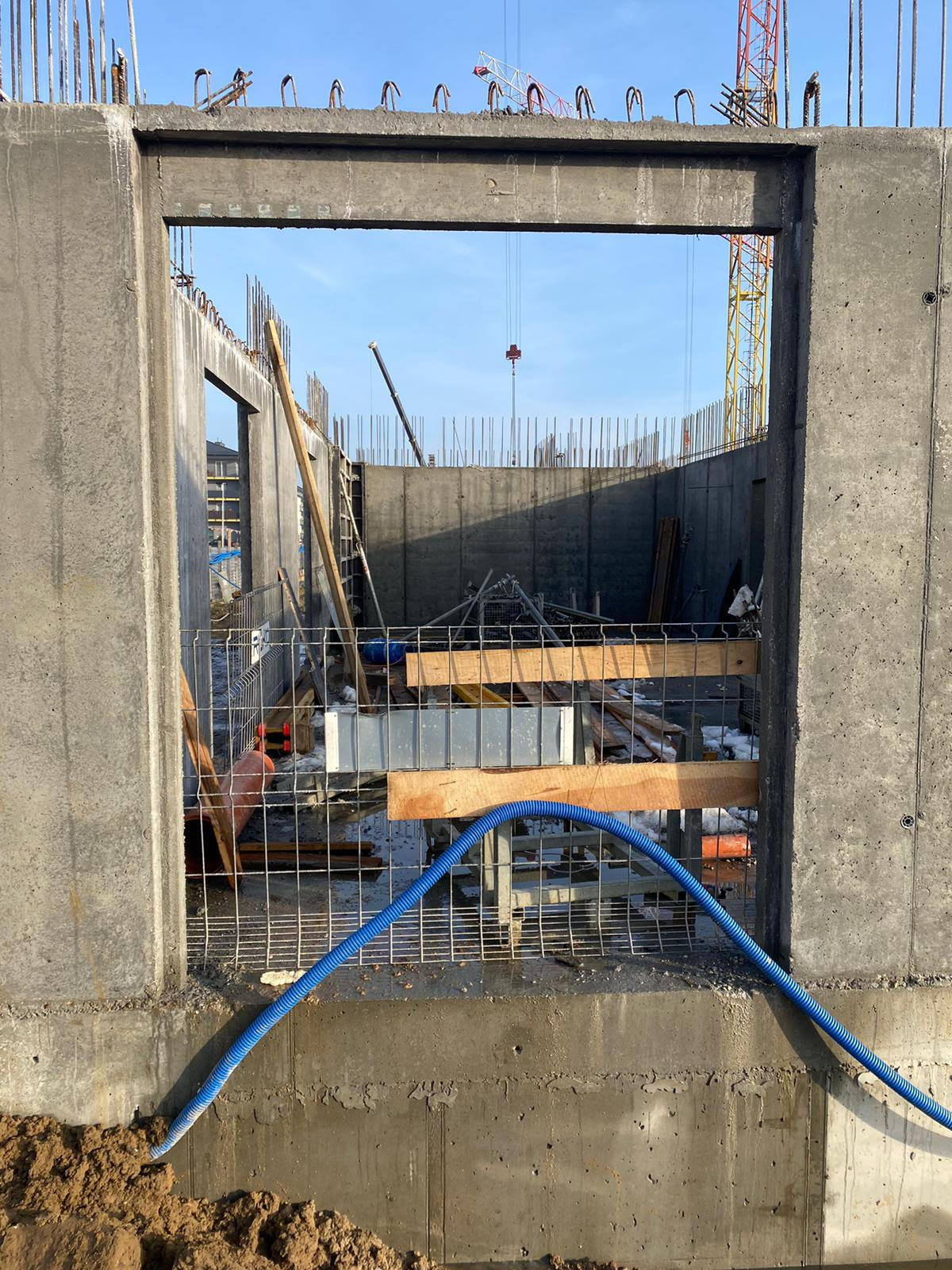

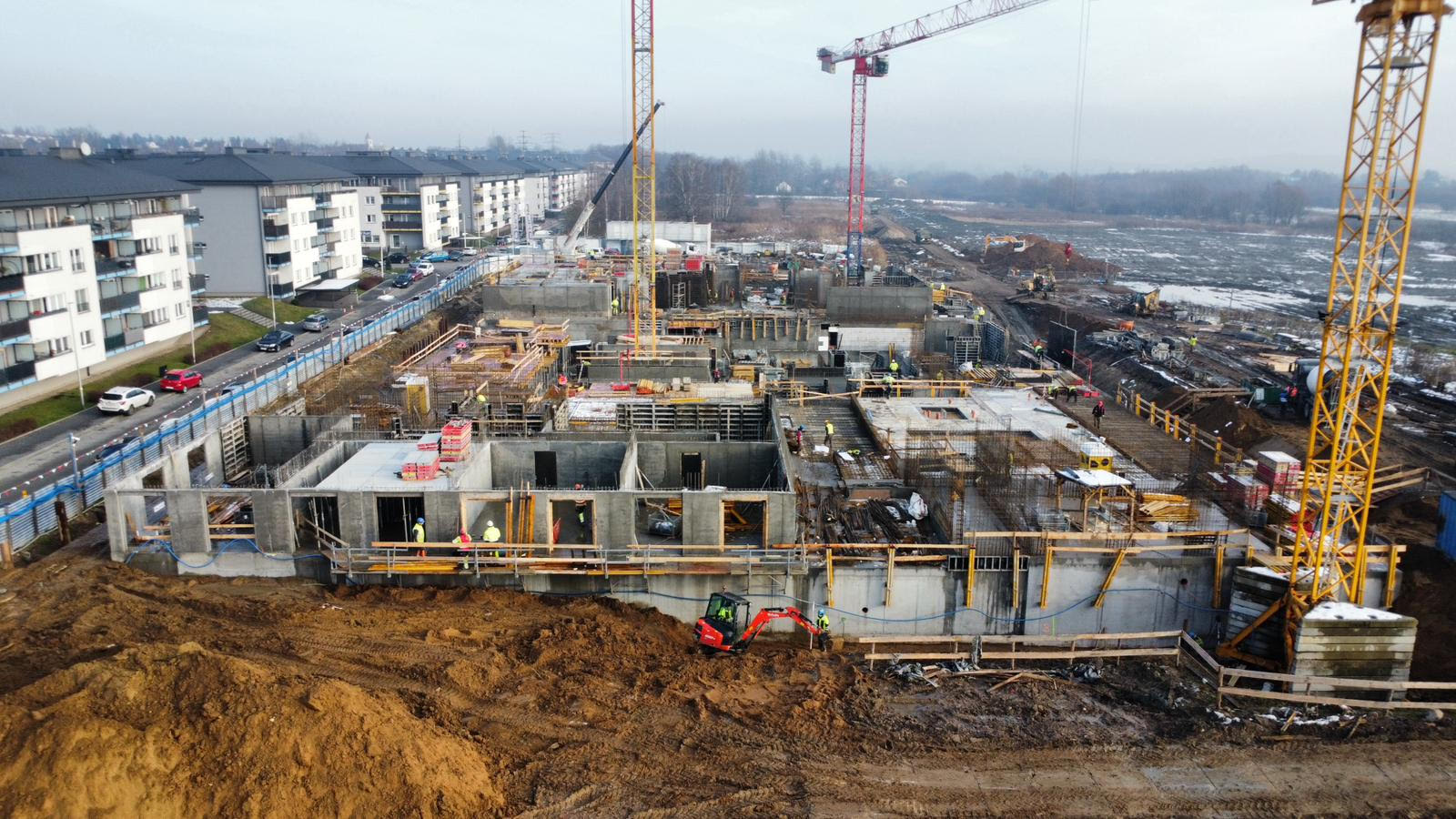

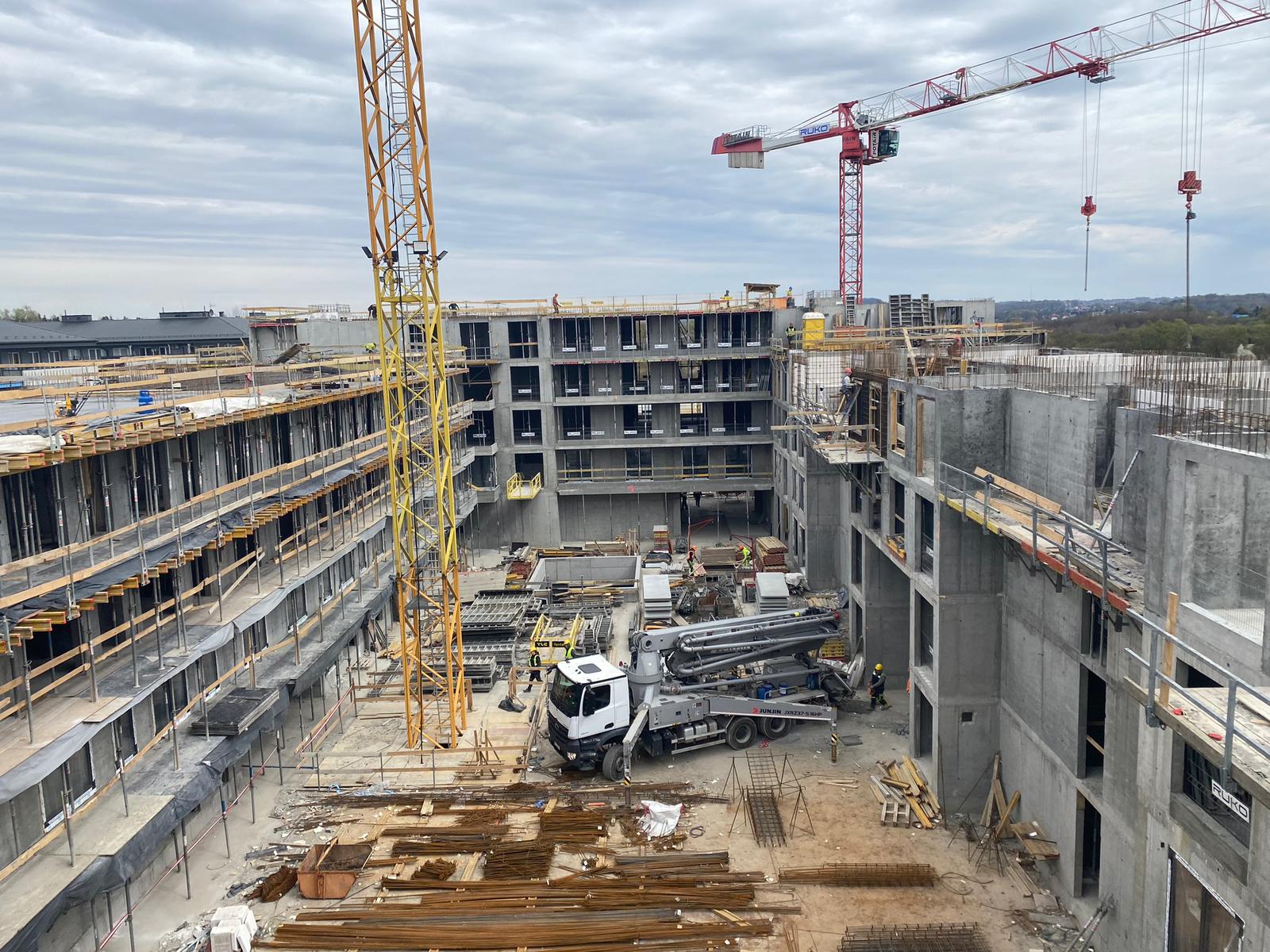

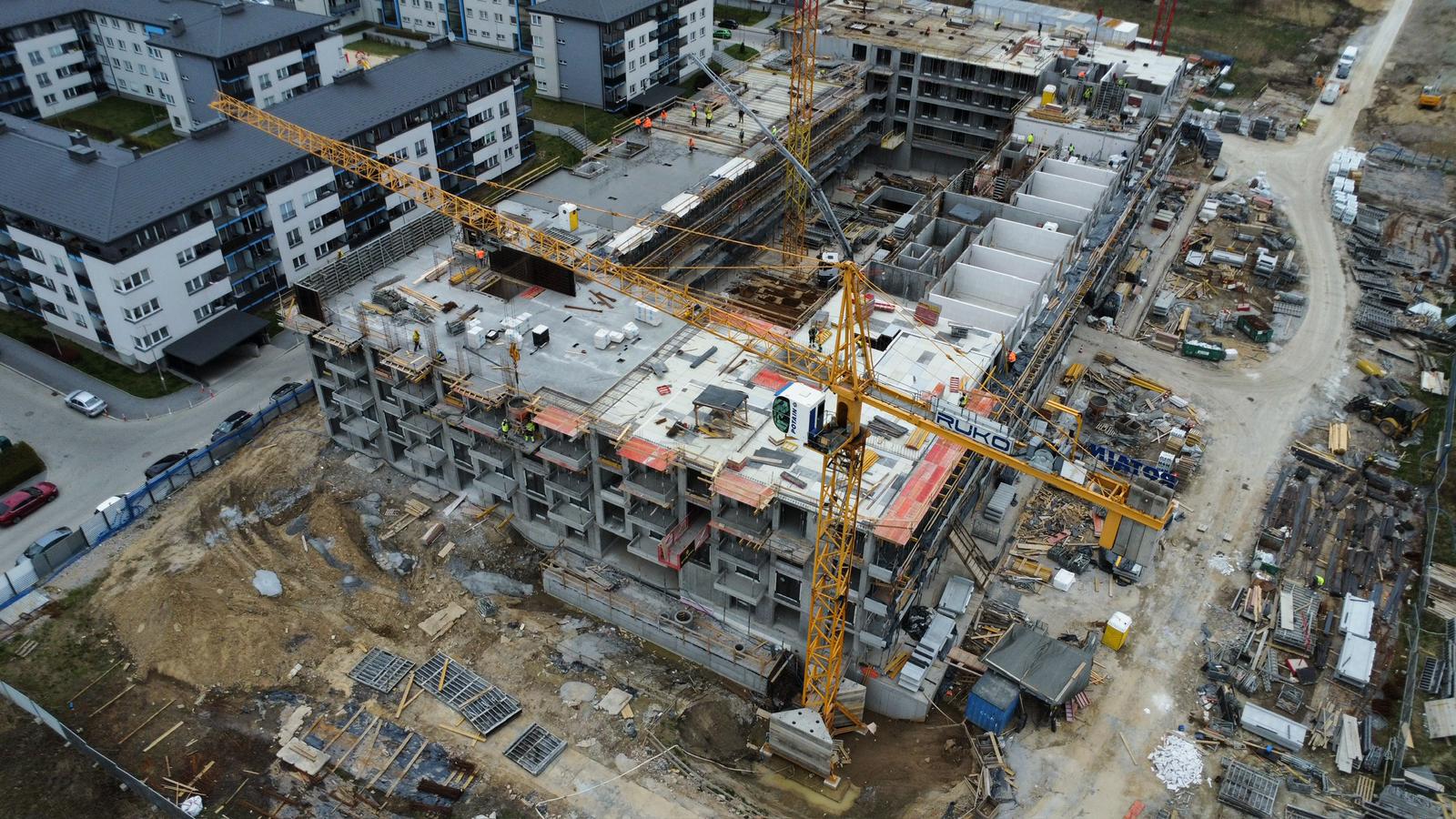

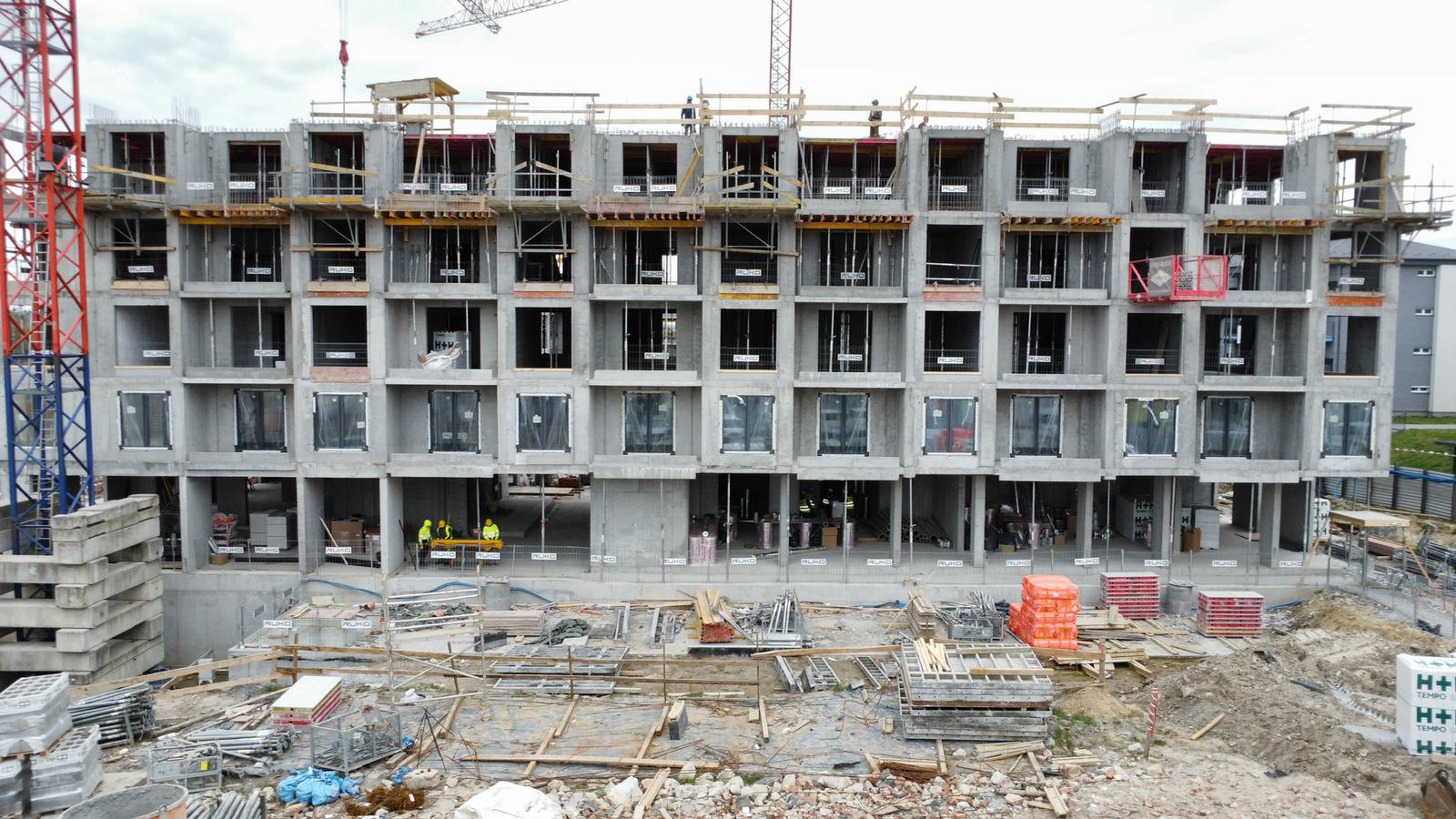

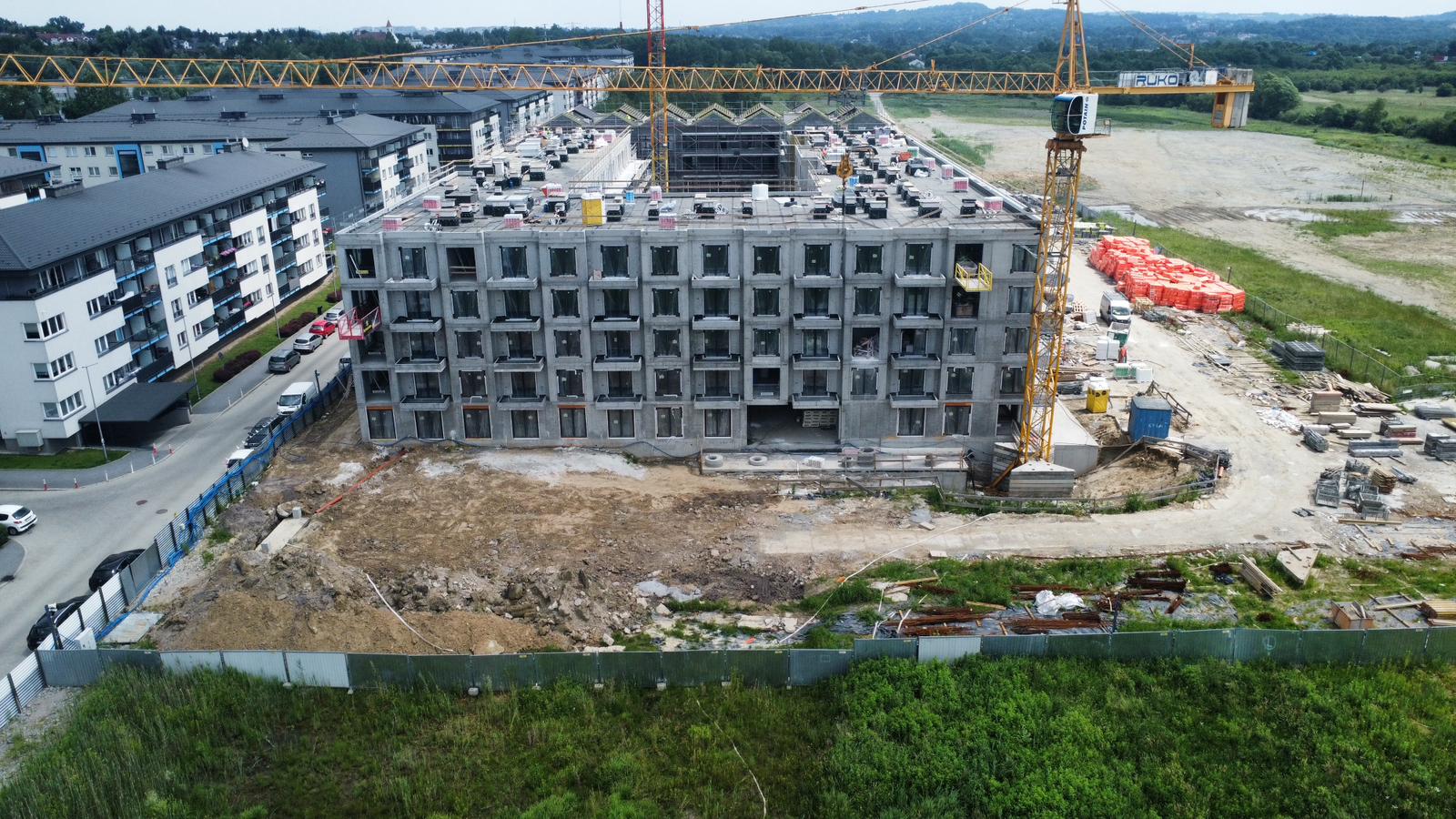

Równolegle intensywnie realizowane są roboty konstrukcyjne w częściach nadziemnych inwestycji. Ściany żelbetowe parteru budynku A1 dynamicznie pną się ku górze, natomiast na budynku A2 osiągnęliśmy już poziom +1 piętra.

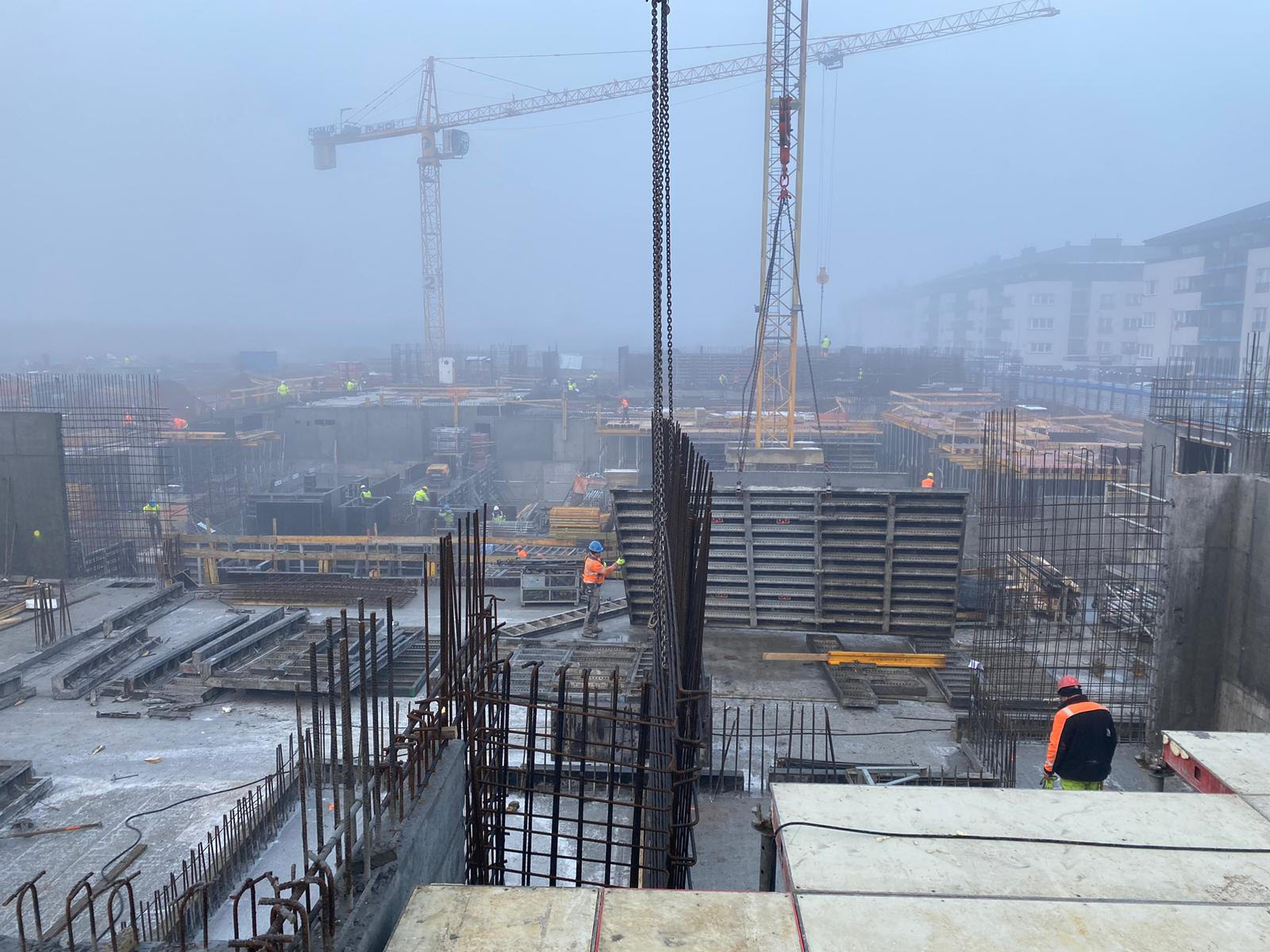

Warunki budowlane są wyjątkowo wymagające – po obfitych opadach śniegu przyszły oblodzenia i marznący deszcz, które znacząco utrudniają prowadzenie robót. Mimo to, dzięki dobrej organizacji prac i zaangażowaniu zespołu, utrzymujemy wysokie tempo realizacji inwestycji.
Co najważniejsze – nadal wyprzedzamy harmonogram deweloperski o 1 miesiąc, konsekwentnie realizując kolejne etapy budowy szybciej niż planowano.
Nie zatrzymujemy się – przed nami kolejne etapy i kolejne cele. Zapraszamy do śledzenia postępów inwestycji na bieżąco.

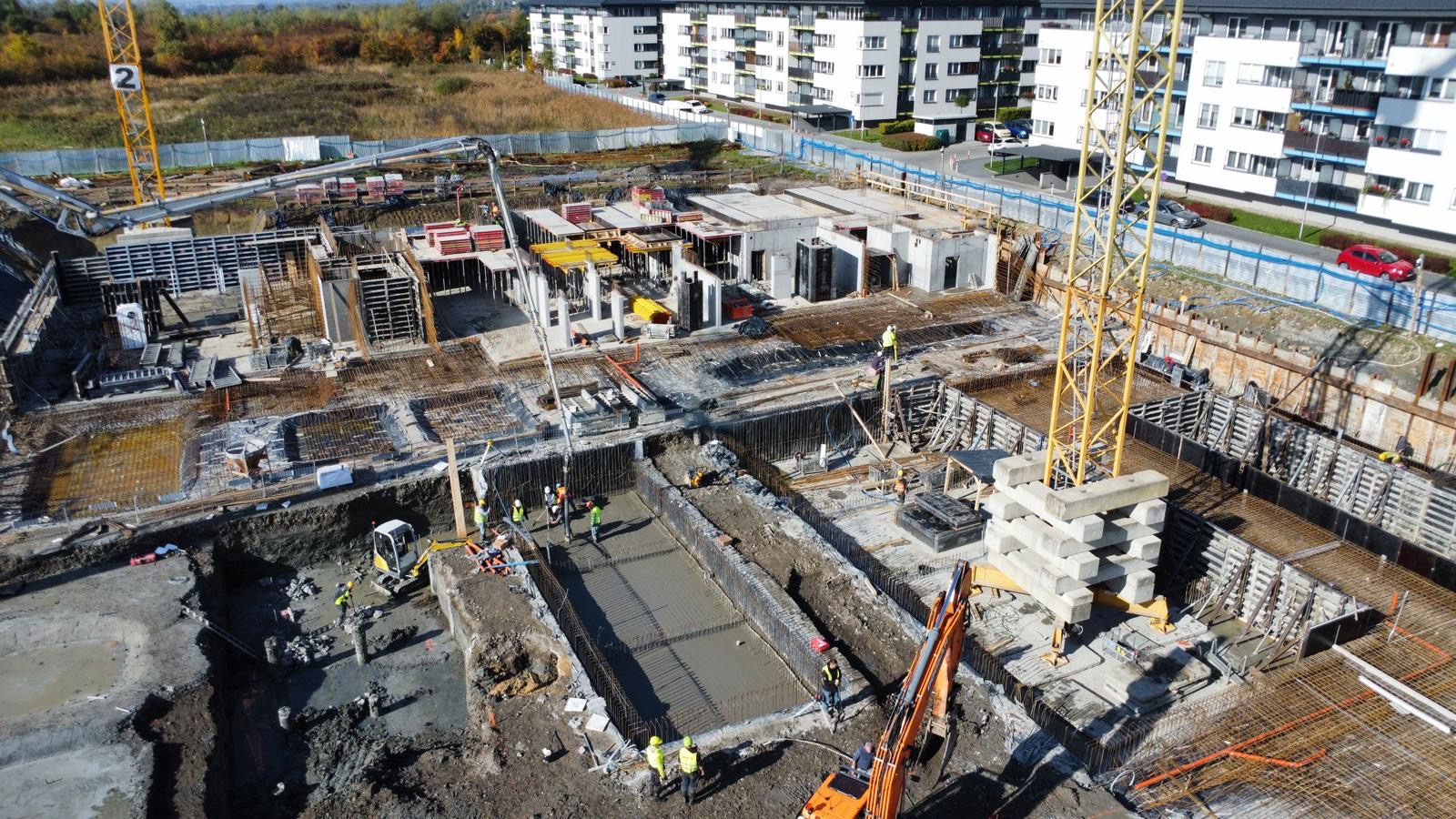

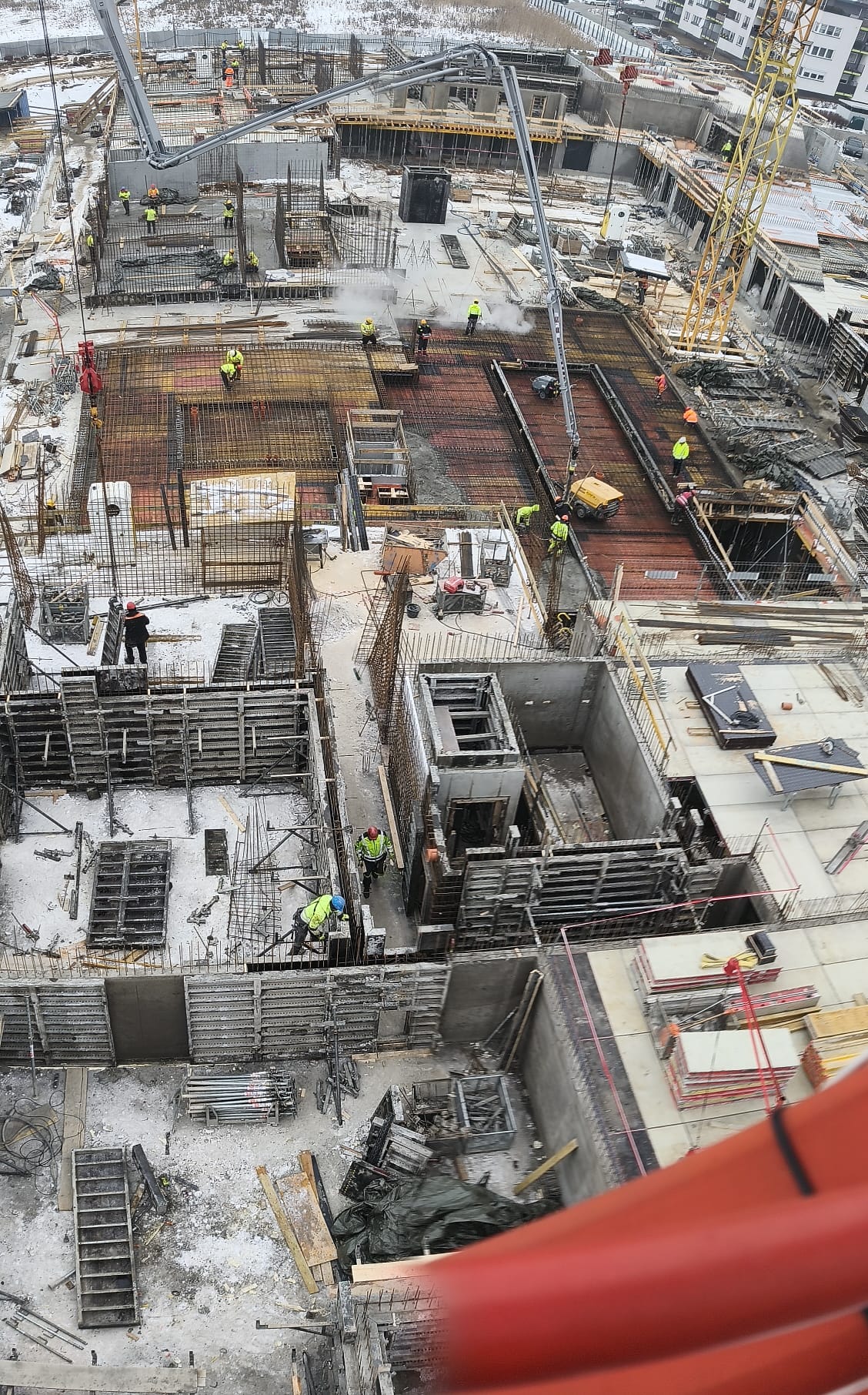

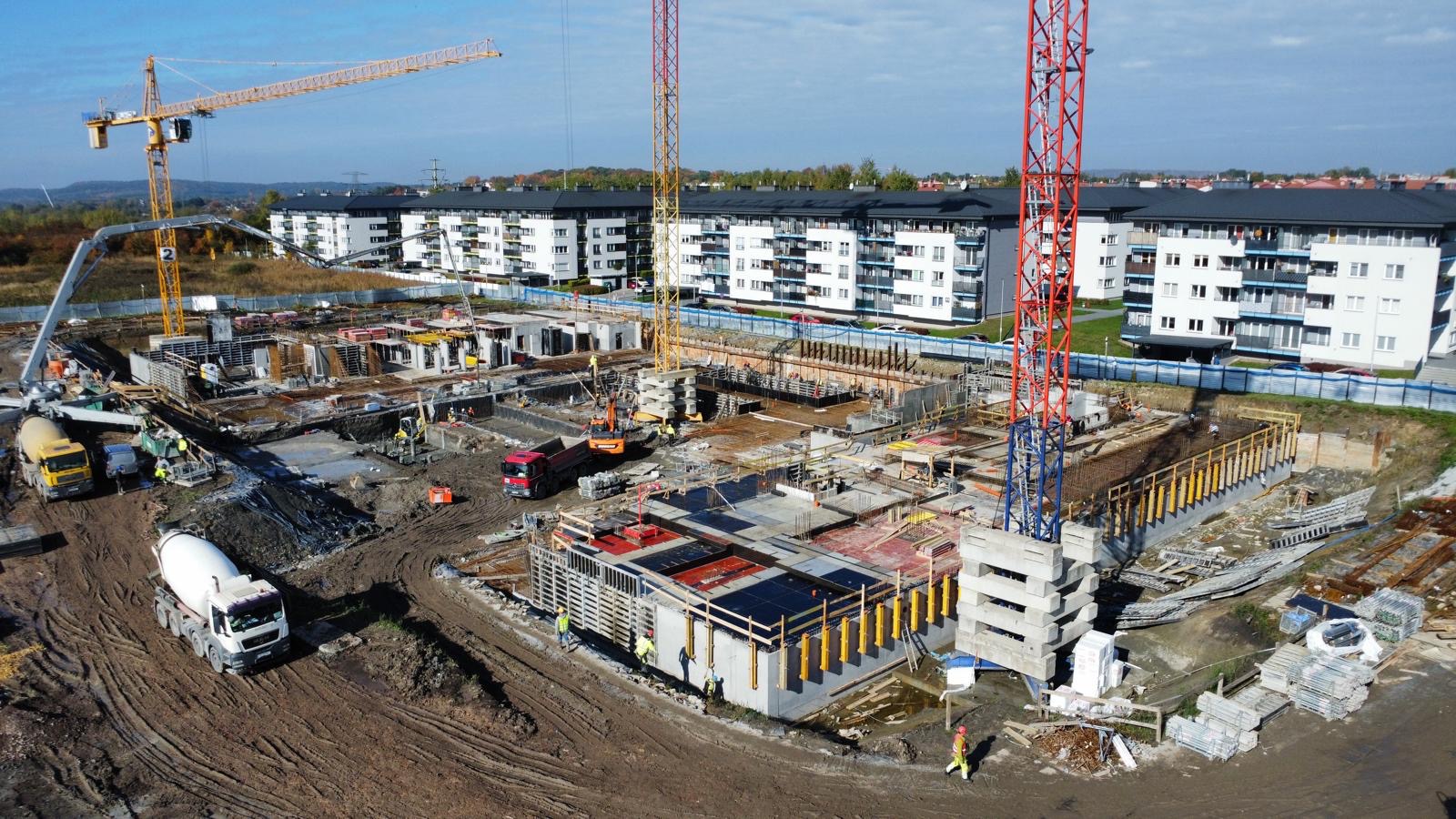

Za nami listopad, a wraz z początkiem grudnia wchodzimy w zimowy okres końcówki roku. Mimo niższych temperatur, prace na budowie postępują bardzo dynamicznie. Zakończyliśmy już wykonywanie płyty dennej, a w dużym stopniu zaawansowania znajdują się ściany, słupy oraz pozostałe elementy żelbetowe garażu podziemnego, łącznie ze stropem nad garażem.

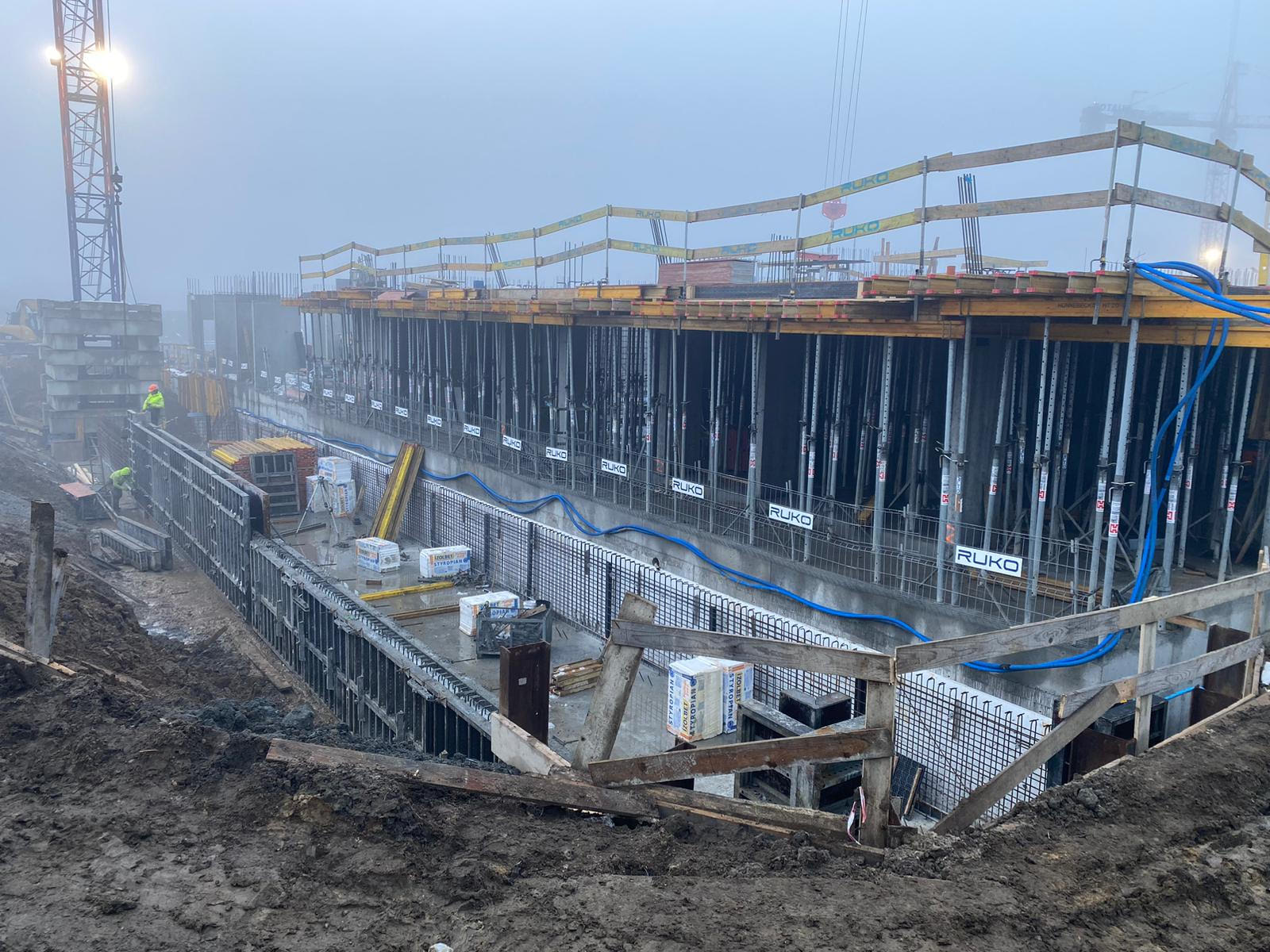

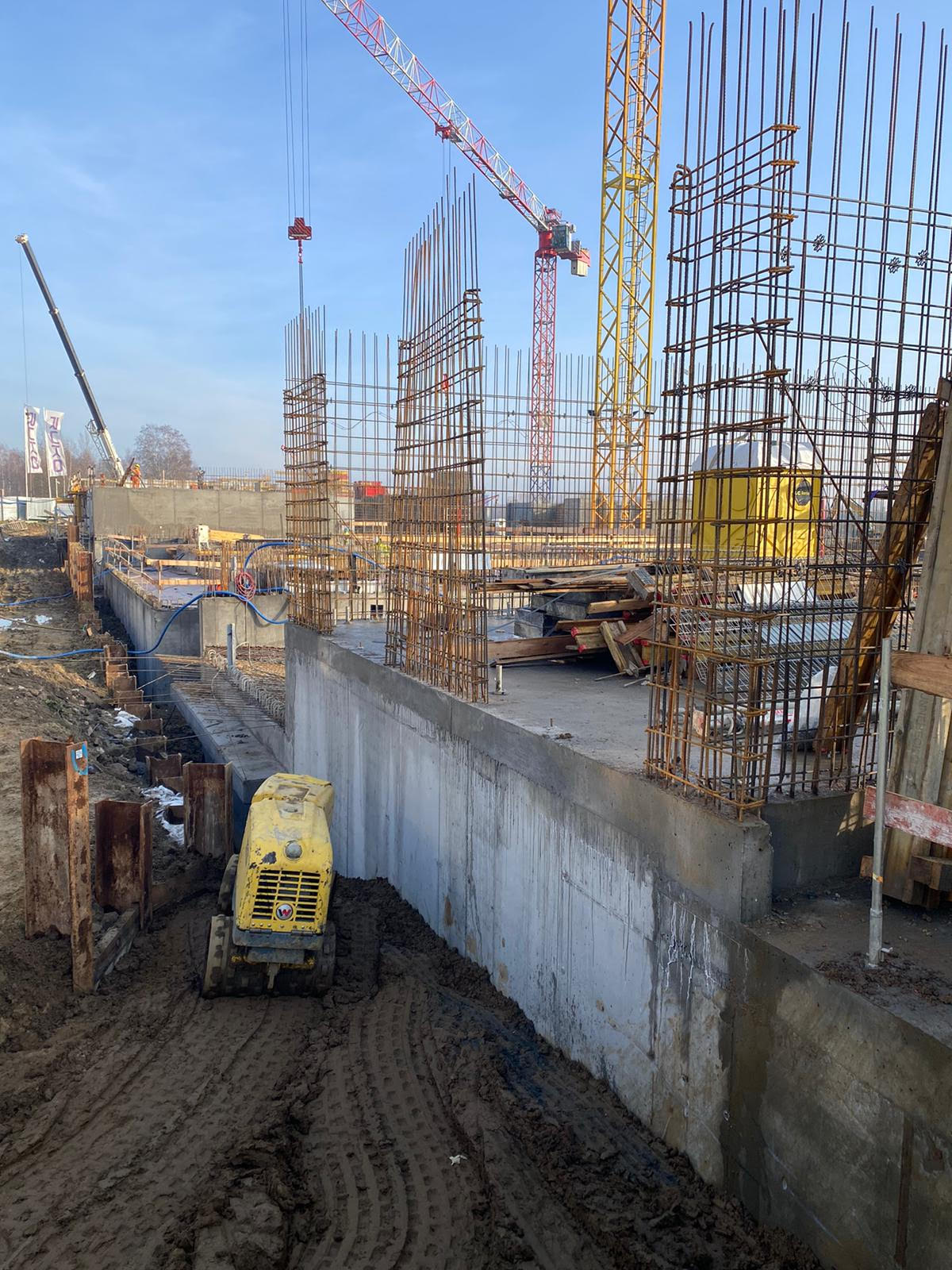

Rozpoczęliśmy również drugi etap prac ziemnych, obejmujący obsyp budynku. Równolegle kontynuowane są roboty szalunkowe i żelbetowe elementów pionowych parteru oraz stropu nad parterem.
W ostatnich dniach ruszyły również prace związane z wykonywaniem zewnętrznej sieci kanalizacji deszczowej, co jest ważnym krokiem w przygotowaniu infrastruktury całego terenu inwestycji.
Dzięki sprzyjającym warunkom pogodowym udało nam się zakończyć prace fundamentowe aż miesiąc przed planowanym terminem, co stanowi duże wyprzedzenie względem harmonogramu deweloperskiego. Teraz koncentrujemy się na kolejnym etapie – ukończeniu tzw. „stanu zero”, czyli pełnego zakończenia prac żelbetowych wraz ze stropem nad garażem. Także i ten etap chcemy zamknąć przed czasem.
Nie zwalniamy tempa, działamy z pełnym zaangażowaniem i zapraszamy do śledzenia naszych postępów na bieżąco.

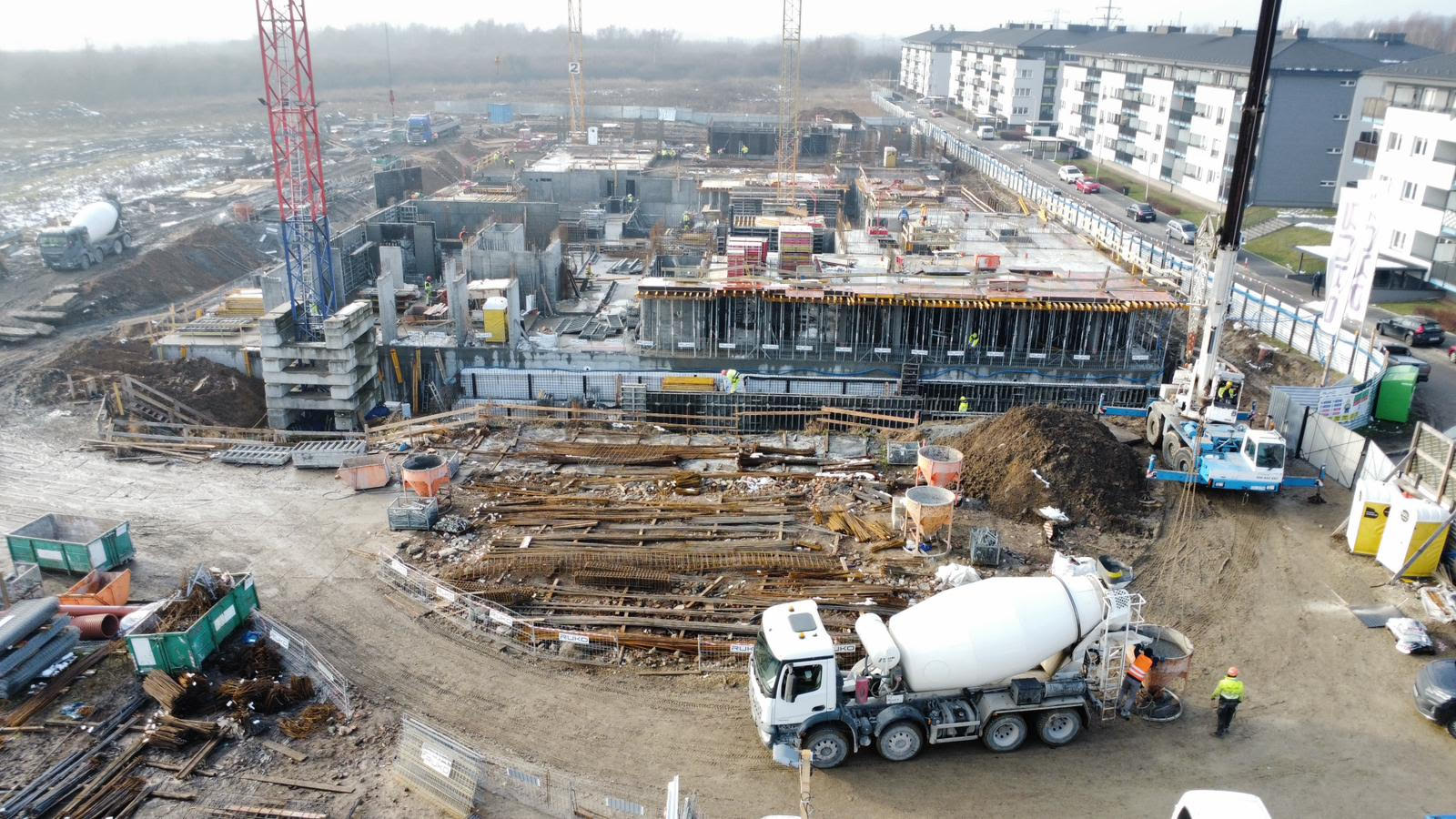

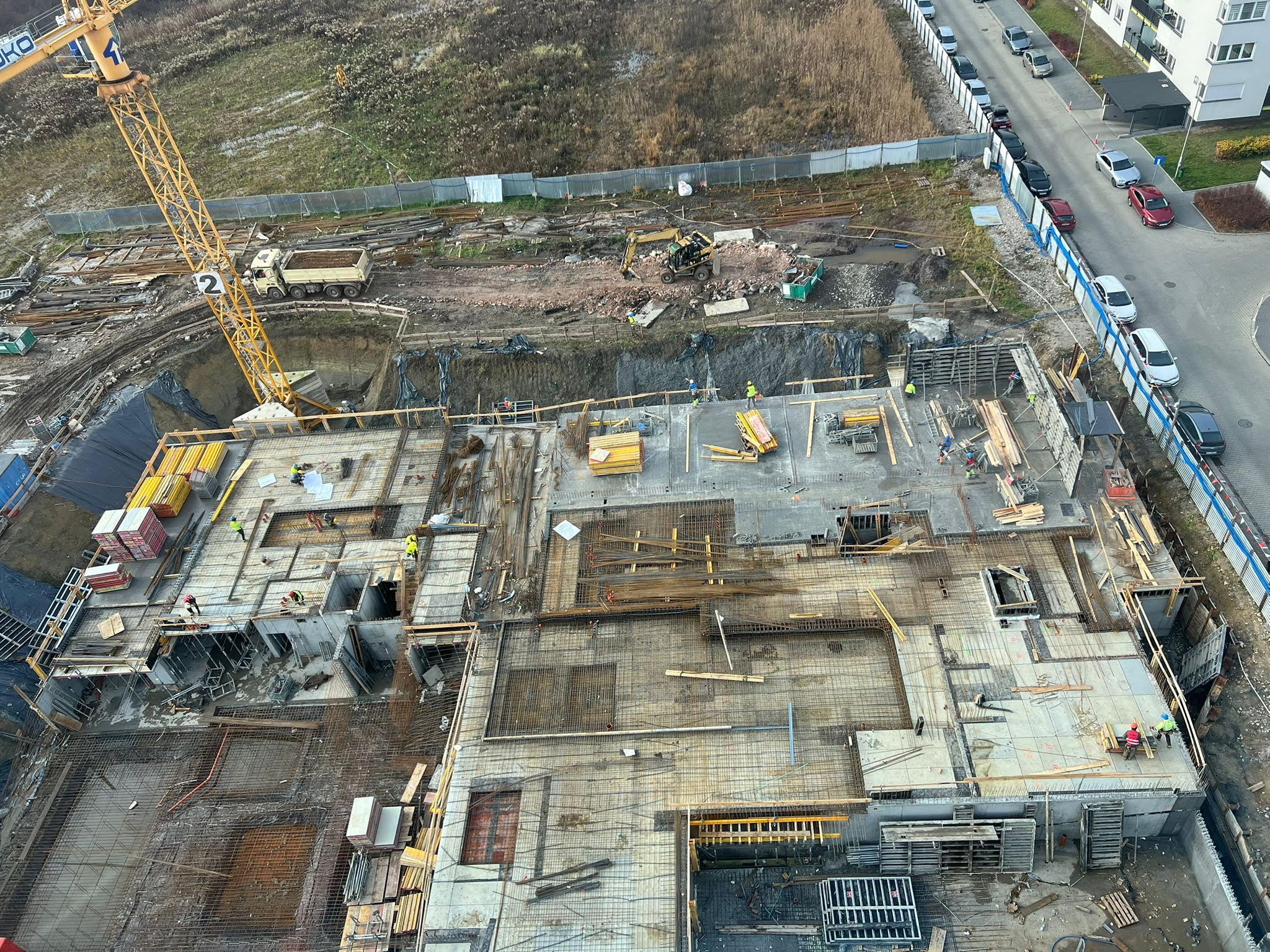

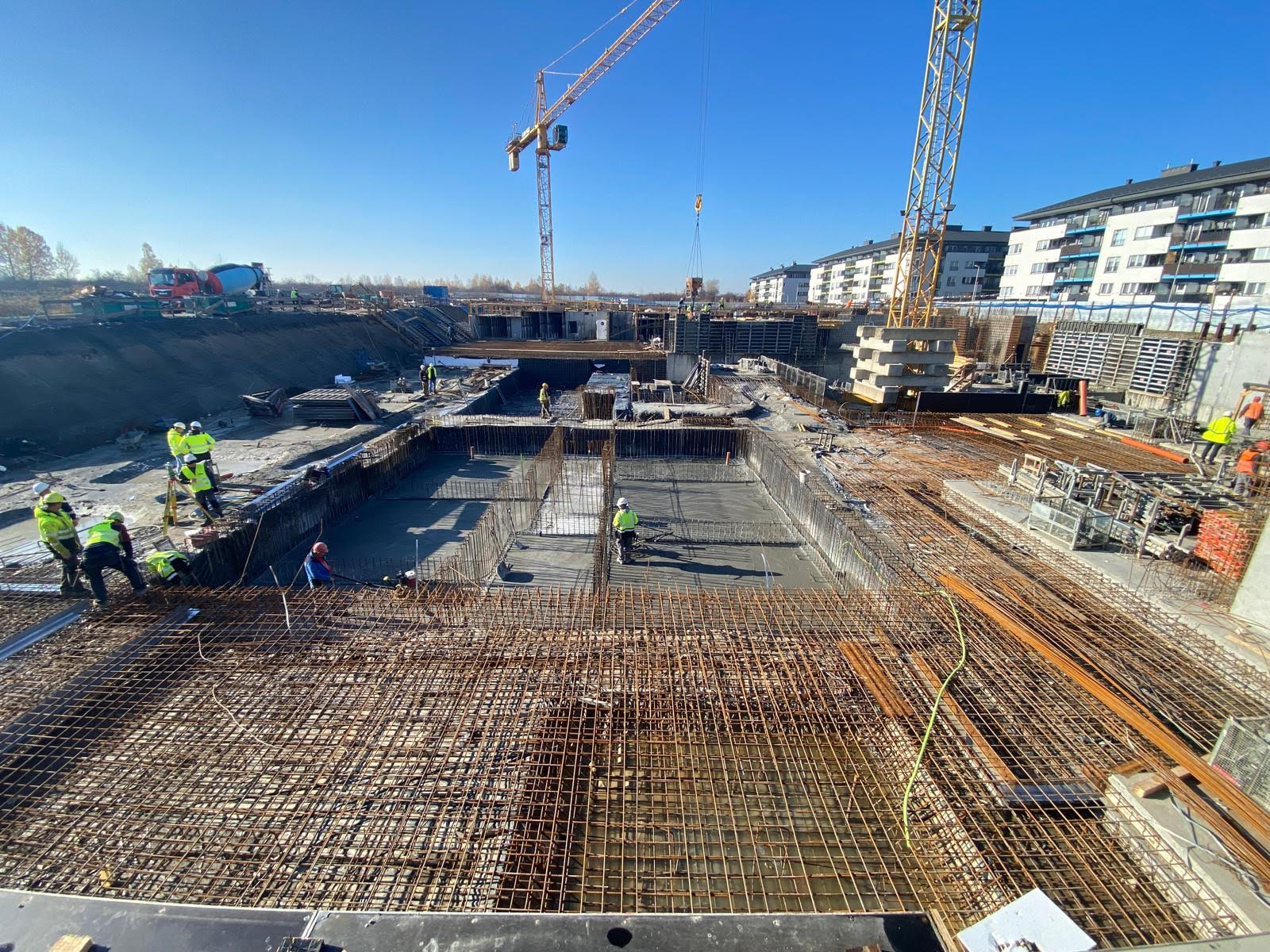

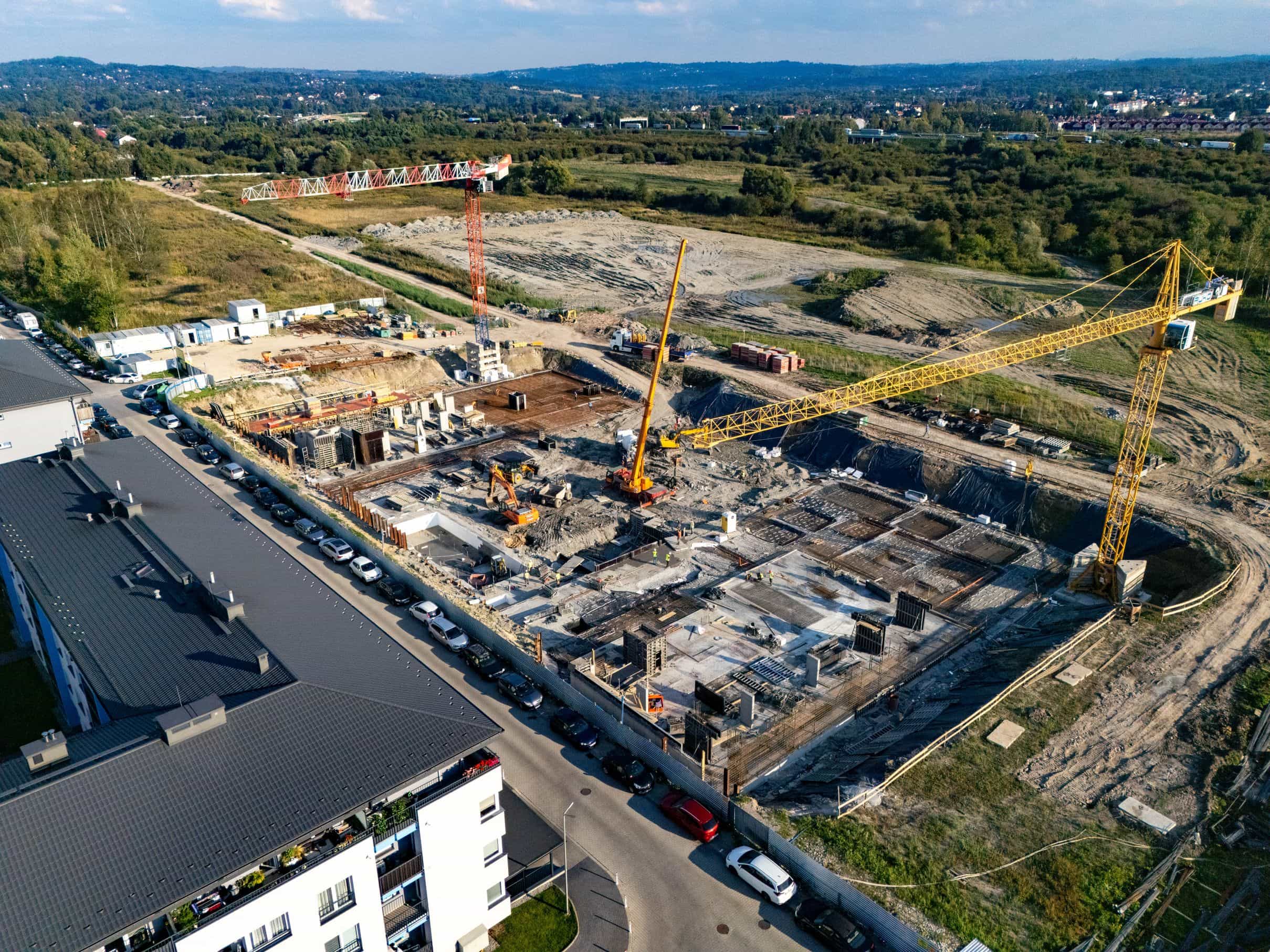

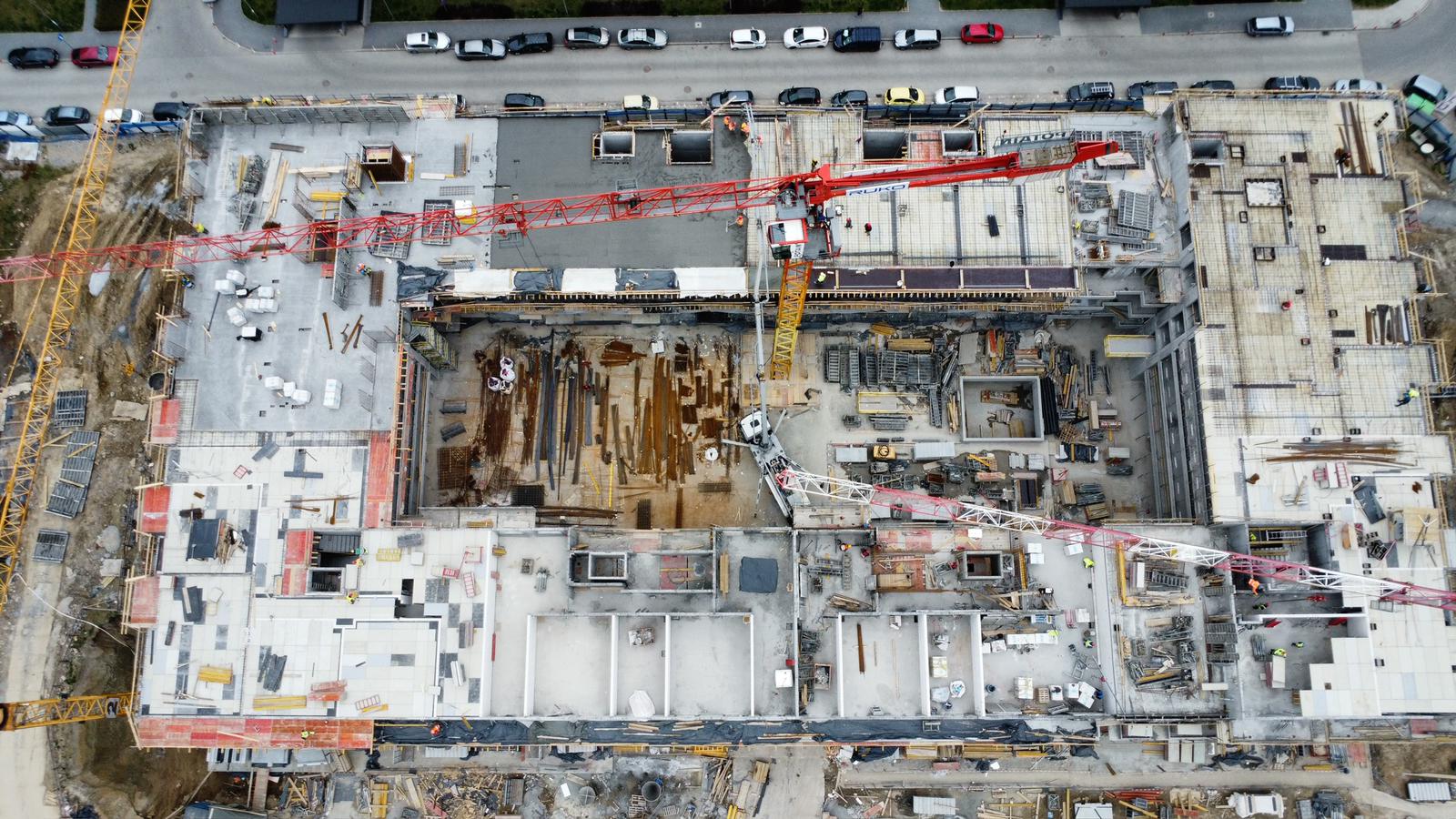

Zakończono roboty fundamentowe w zakresie wykonania pali oraz podkładów z chudego betonu. Obecnie trwają intensywne prace zbrojeniowe i betonowanie poszczególnych sekcji płyty fundamentowej.

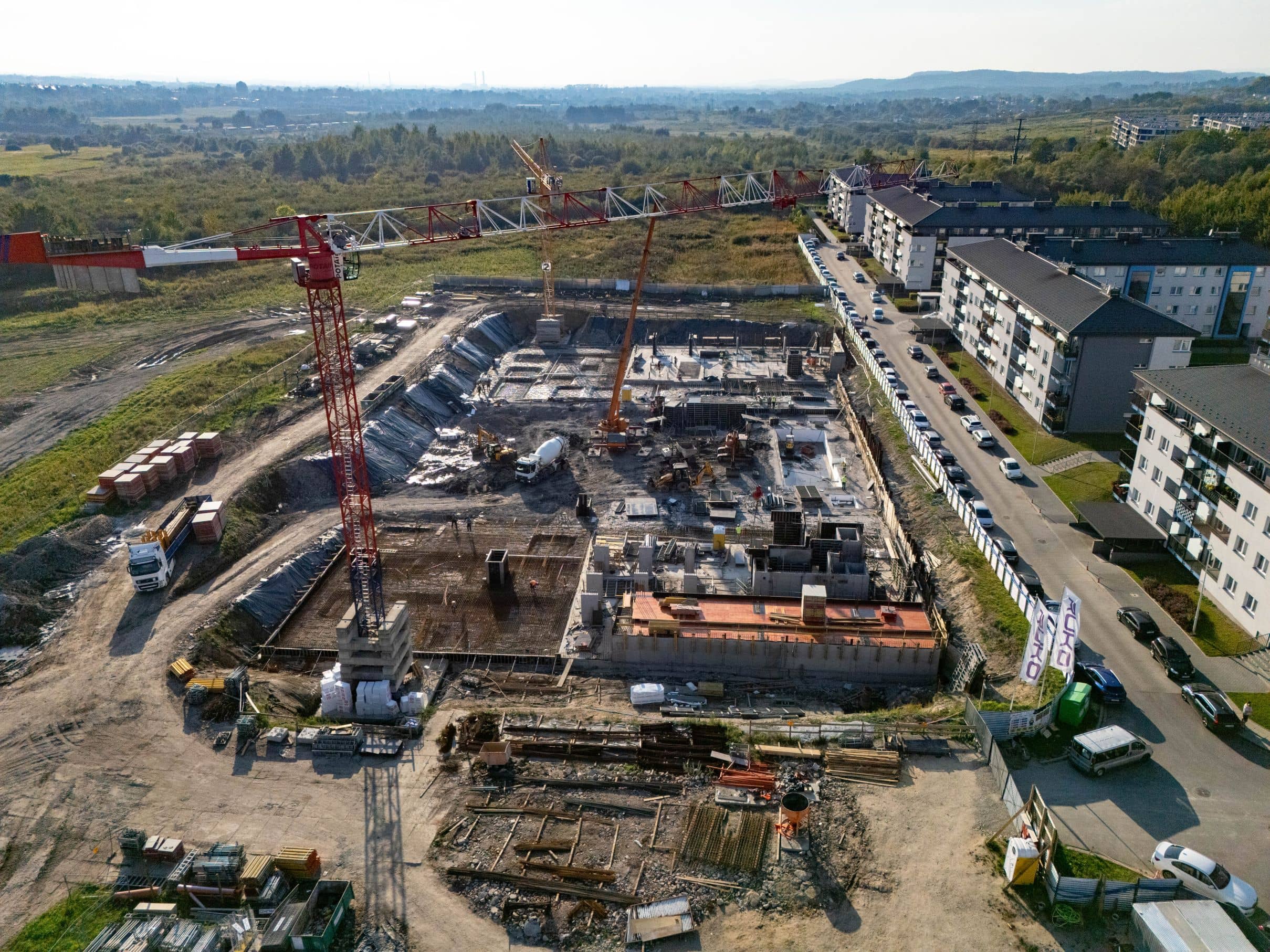

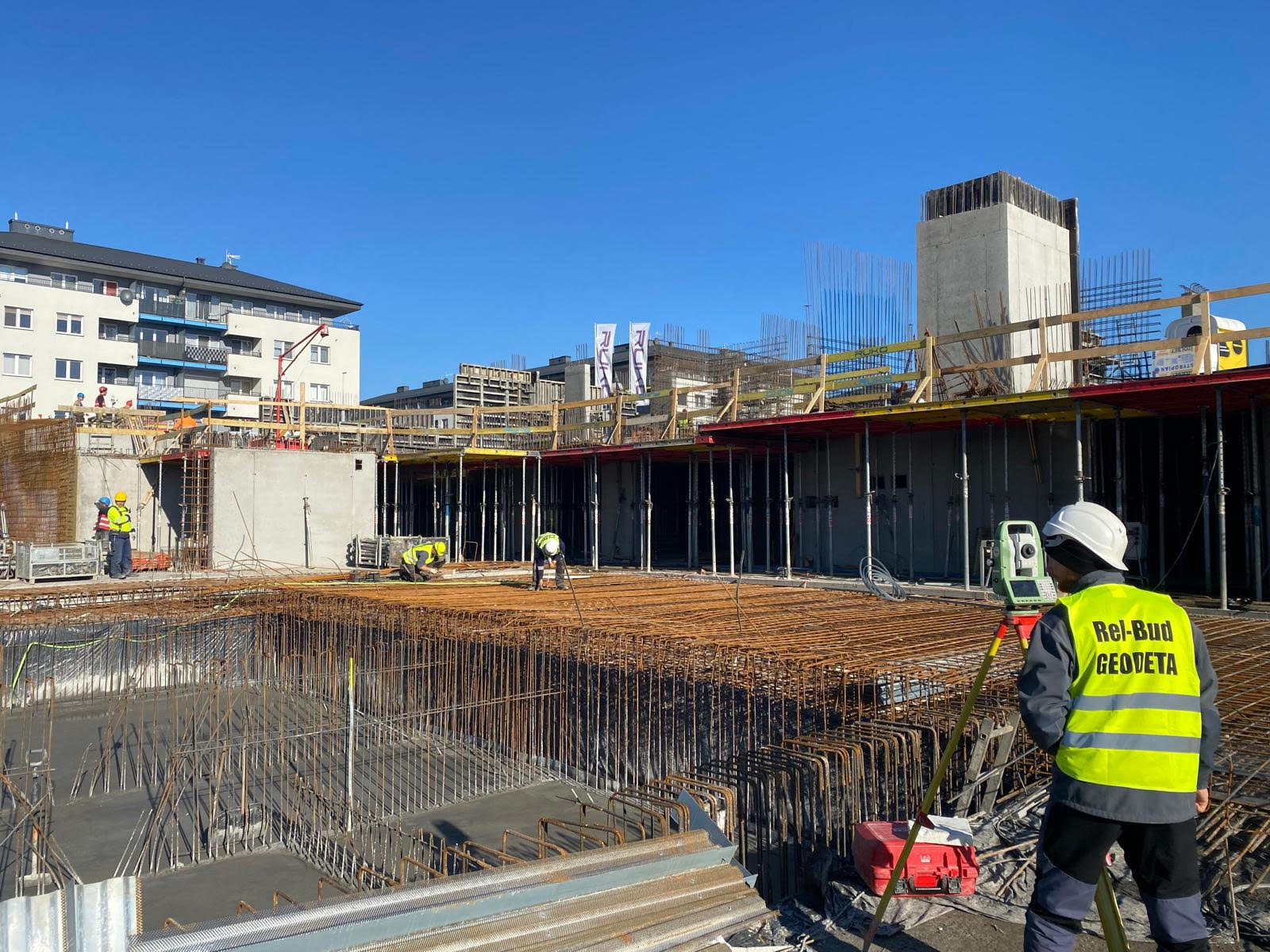

Trwa realizacja płyty dennej, która stanowi kluczowy fundament pierwszej zabudowy inwestycji. To właśnie ona będzie solidną podstawą dla dalszej konstrukcji budynków.
Wkrótce rozpoczniemy wznoszenie pierwszych kondygnacji.
